ActivityTimeline est une application de planification des ressources qui aide à gérer les ressources humaines et non humaines, ainsi qu'à planifier l'activité des utilisateurs individuels et des équipes.
Une ressource ou un utilisateur dans ActivityTimeline est considéré comme toute personne présente dans l'application (généralement, toute personne disposant d'une licence Jira active). Les utilisateurs peuvent être associés à différents rôles, postes et compétences qui détermineront leurs autorisations dans le système et leur ajouteront des métadonnées pour permettre une meilleure planification des ressources.

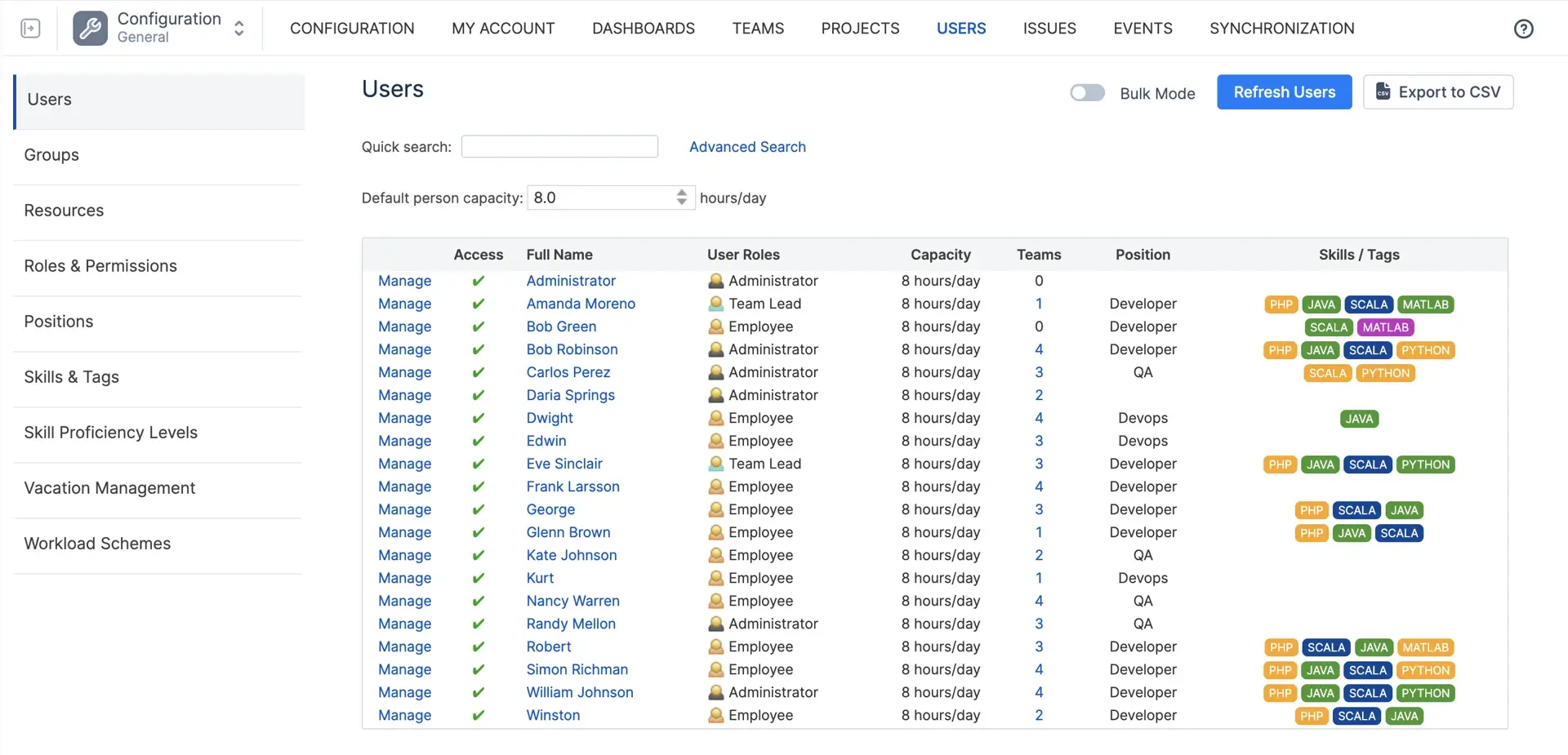

Vous pouvez accéder à la liste de toutes vos ressources dans Configuration d'ActivityTimeline → Utilisateurs :
Une ressource ou un utilisateur dans ActivityTimeline est considéré comme toute personne présente dans l'application (généralement, toute personne disposant d'une licence Jira active). Les utilisateurs peuvent être associés à différents rôles, postes et compétences qui détermineront leurs autorisations dans le système et leur ajouteront des métadonnées pour permettre une meilleure planification des ressources.
Vous pouvez accéder à la liste de toutes vos ressources dans Configuration d'ActivityTimeline → Utilisateurs :
Gestion des ressources
Une ressource est toute personne pour laquelle vous planifiez du travail. Il s'agit généralement d'une personne possédant un compte Jira qui apparaît automatiquement dans ActivityTimeline. Il peut également s'agir d'une personne sans licence Jira (un prestataire, un designer d'une agence) que vous ajoutez manuellement, ou d'un élément non humain sur lequel vous réservez du temps, comme un banc d'essai ou une salle de réunion. L'application les traite tous de la même manière : chacun dispose d'une ligne sur la chronologie.
Ce qui rend une ressource utile pour la planification, ce sont les informations que vous lui associez. Un rôle utilisateur détermine ce que la personne peut voir et modifier dans ActivityTimeline. Un poste (« Ingénieur QA », « Architecte de solutions ») décrit ce qu'elle fait. Les compétences, chacune avec un niveau de maîtrise, décrivent ce qu'elle sait faire. Les tags sont des étiquettes libres pour tout le reste. L'implication correspond au nombre d'heures par jour pendant lesquelles la personne est disponible, un point que nous aborderons dans la section Capacité. Rien de tout cela n'est requis pour commencer, mais plus vous remplissez ces informations, plus l'application peut vous aider : les équipes fonctionnelles, les rapports de disponibilité par compétence et par poste, ainsi que la recherche par compétence dans le Planner en dépendent.
Vous gérez les ressources dans Configuration d'ActivityTimeline → Utilisateurs. Si vous en avez beaucoup, le mode groupé permet de modifier jusqu'à 1 000 utilisateurs sur une seule page, vous pouvez supprimer une compétence pour plusieurs utilisateurs à la fois, et l'exportation au format CSV permet d'obtenir la liste complète dans un tableur. Sur Cloud, vous pouvez également demander à l'application de ne charger que les utilisateurs issus de groupes Jira sélectionnés, ce qui permet de garder une liste courte sur les grandes instances.
Ce qui rend une ressource utile pour la planification, ce sont les informations que vous lui associez. Un rôle utilisateur détermine ce que la personne peut voir et modifier dans ActivityTimeline. Un poste (« Ingénieur QA », « Architecte de solutions ») décrit ce qu'elle fait. Les compétences, chacune avec un niveau de maîtrise, décrivent ce qu'elle sait faire. Les tags sont des étiquettes libres pour tout le reste. L'implication correspond au nombre d'heures par jour pendant lesquelles la personne est disponible, un point que nous aborderons dans la section Capacité. Rien de tout cela n'est requis pour commencer, mais plus vous remplissez ces informations, plus l'application peut vous aider : les équipes fonctionnelles, les rapports de disponibilité par compétence et par poste, ainsi que la recherche par compétence dans le Planner en dépendent.
Vous gérez les ressources dans Configuration d'ActivityTimeline → Utilisateurs. Si vous en avez beaucoup, le mode groupé permet de modifier jusqu'à 1 000 utilisateurs sur une seule page, vous pouvez supprimer une compétence pour plusieurs utilisateurs à la fois, et l'exportation au format CSV permet d'obtenir la liste complète dans un tableur. Sur Cloud, vous pouvez également demander à l'application de ne charger que les utilisateurs issus de groupes Jira sélectionnés, ce qui permet de garder une liste courte sur les grandes instances.

Gestion des équipes
Le concept d'équipe est assez simple dans ActivityTimeline : il s'agit essentiellement d'un groupe de personnes réunies en une seule entité.

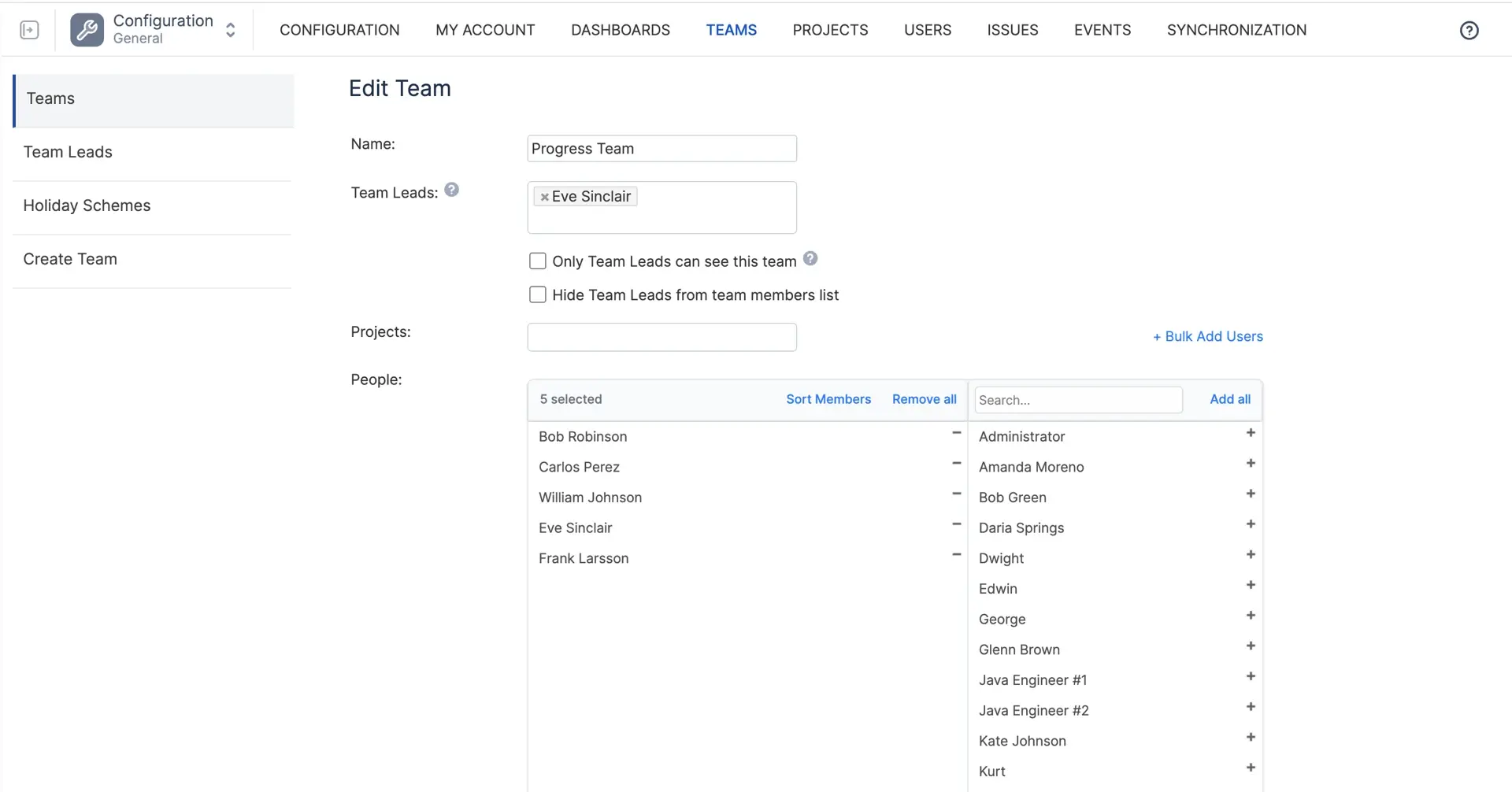

Il existe 2 types d'équipes dans ActivityTimeline : Classique et Fonctionnelle (Dynamique). La différence entre ces 2 types d'équipes réside dans la façon dont elles sont formées et gérées :
Il existe 2 types d'équipes dans ActivityTimeline : Classique et Fonctionnelle (Dynamique). La différence entre ces 2 types d'équipes réside dans la façon dont elles sont formées et gérées :

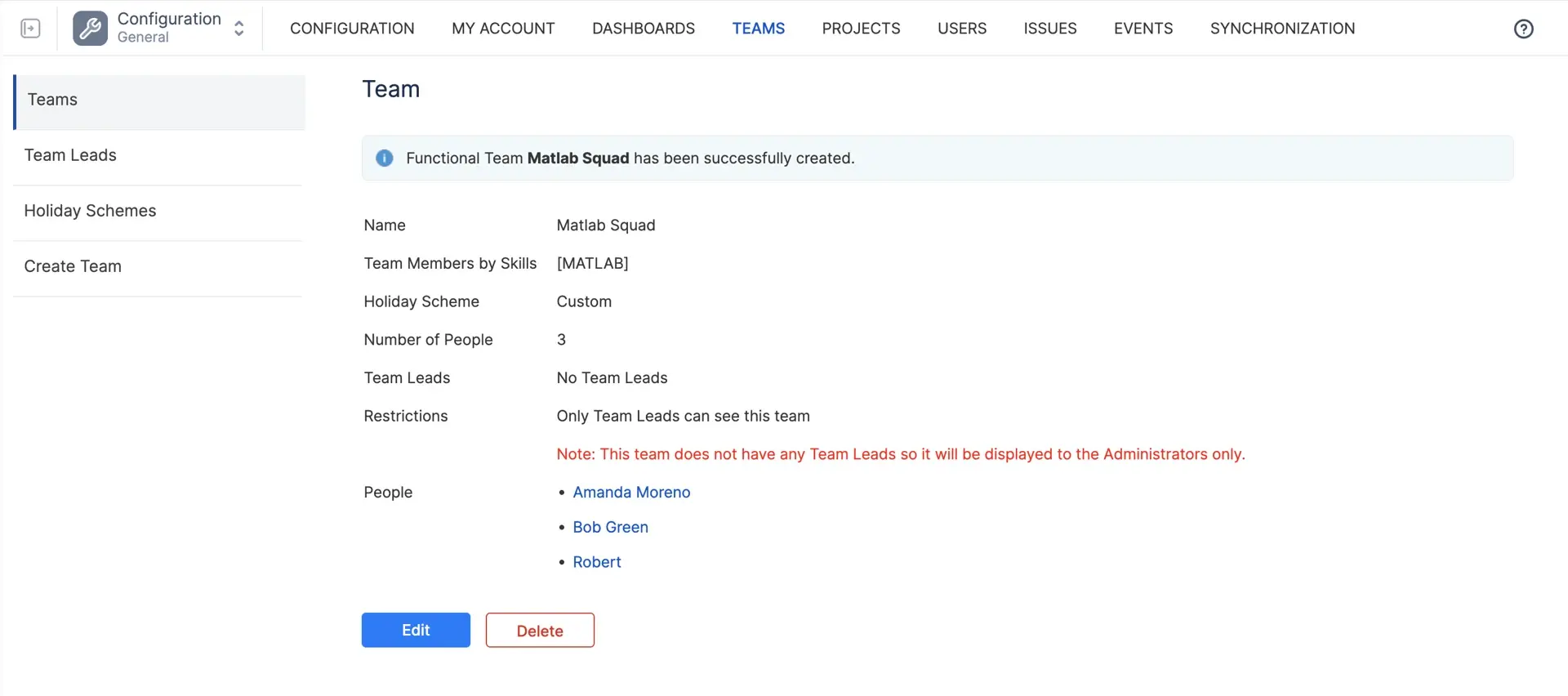

Une équipe fonctionnelle se constitue automatiquement à partir des attributs utilisateur. Vous choisissez une compétence ou un poste, et toute personne possédant cette compétence ou ce poste est intégrée à l'équipe, maintenant et à l'avenir. Si vous embauchez un troisième développeur Java le mois prochain et que vous lui attribuez la compétence Java, il apparaîtra dans l'équipe « Java » sans aucune intervention manuelle. C'est le choix idéal lorsque l'appartenance à une équipe dépend des compétences des personnes plutôt que de leur hiérarchie. Le bémol est que cela ne fonctionne que si les compétences et les postes sont réellement tenus à jour ; assurez-vous donc de définir qui en est responsable avant de vous appuyer sur ce système.

Une fois vos équipes créées, vous pouvez planifier leur activité, suivre la progression et générer des rapports pour obtenir une vue d’ensemble.
A few small things that make teams nicer to live with: you can order the members inside a team the way you want them to appear on the Planner (by role, by seniority, whatever helps the planning meeting), and a day off or a note can be created for the entire team at once instead of person by person, which is handy for company events and offsites.
A few small things that make teams nicer to live with: you can order the members inside a team the way you want them to appear on the Planner (by role, by seniority, whatever helps the planning meeting), and a day off or a note can be created for the entire team at once instead of person by person, which is handy for company events and offsites.
Chronologie personnelle
En tant que logiciel avancé de planification des ressources, ActivityTimeline porte ce concept à un niveau supérieur, permettant d'afficher les ressources (utilisateurs individuels et équipes) sur une échelle de temps, tout en tenant compte de la charge de travail et de la contrainte de capacité des ressources disponibles.
Le cœur d’ActivityTimeline repose sur des chronologies individuelles, car une bonne répartition des ressources est essentielle pour une planification efficace dans un monde où la charge de travail ne cesse d’augmenter.

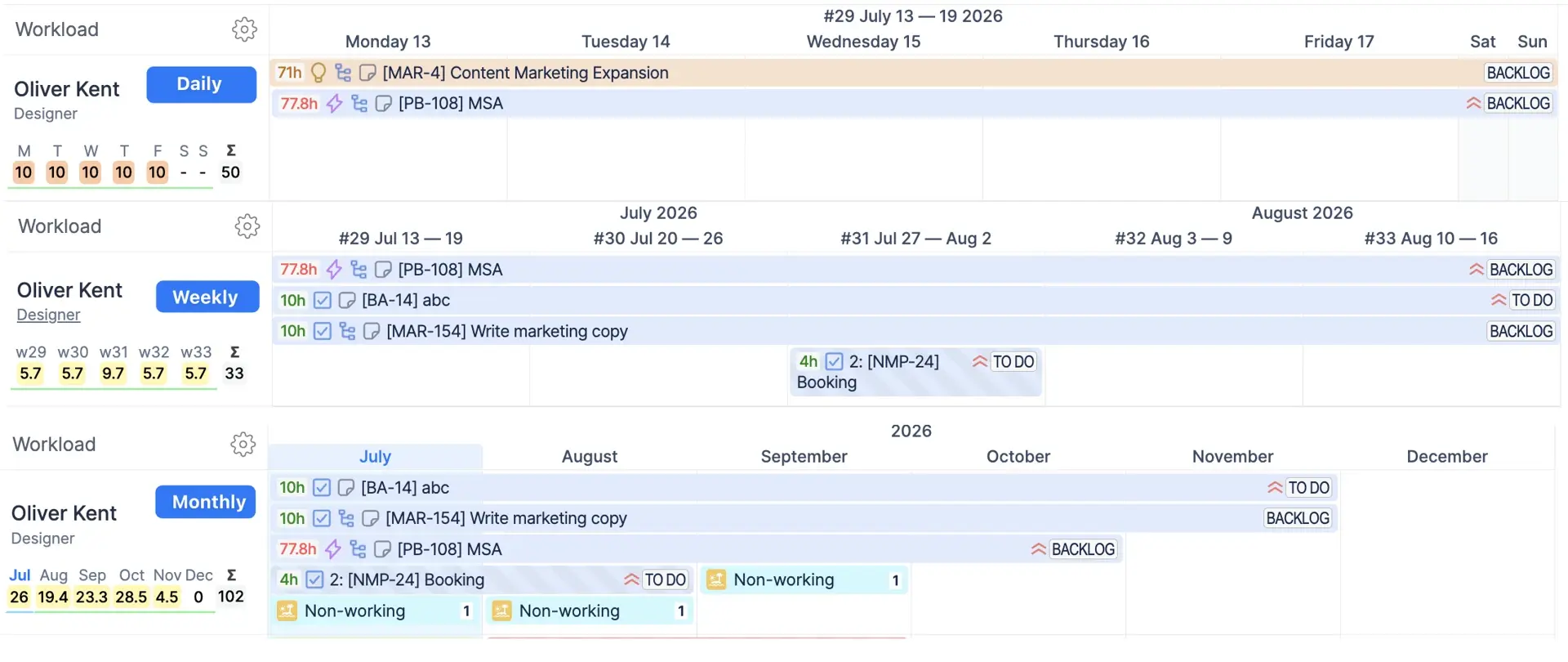

Chaque ressource dispose de sa propre chronologie, où sont affichées les tâches assignées et planifiées.
Le cœur d’ActivityTimeline repose sur des chronologies individuelles, car une bonne répartition des ressources est essentielle pour une planification efficace dans un monde où la charge de travail ne cesse d’augmenter.
Chaque ressource dispose de sa propre chronologie, où sont affichées les tâches assignées et planifiées.

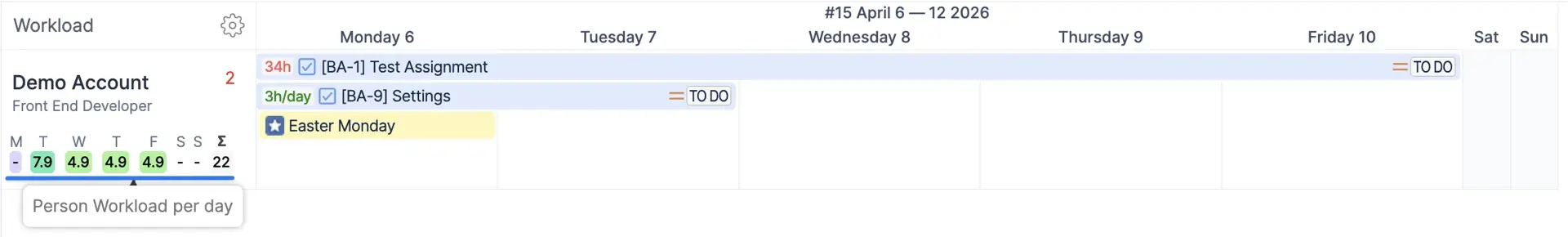

Sous chaque nom de ressource, vous pouvez voir l'indicateur de charge de travail qui affiche le nombre d'heures allouées à une personne pour une période spécifique. Ce calcul dépend de l’estimation des tâches et des événements personnalisés planifiés sur sa chronologie. Les couleurs de l’indicateur montrent le niveau de charge par rapport à la capacité (implication) de la personne.

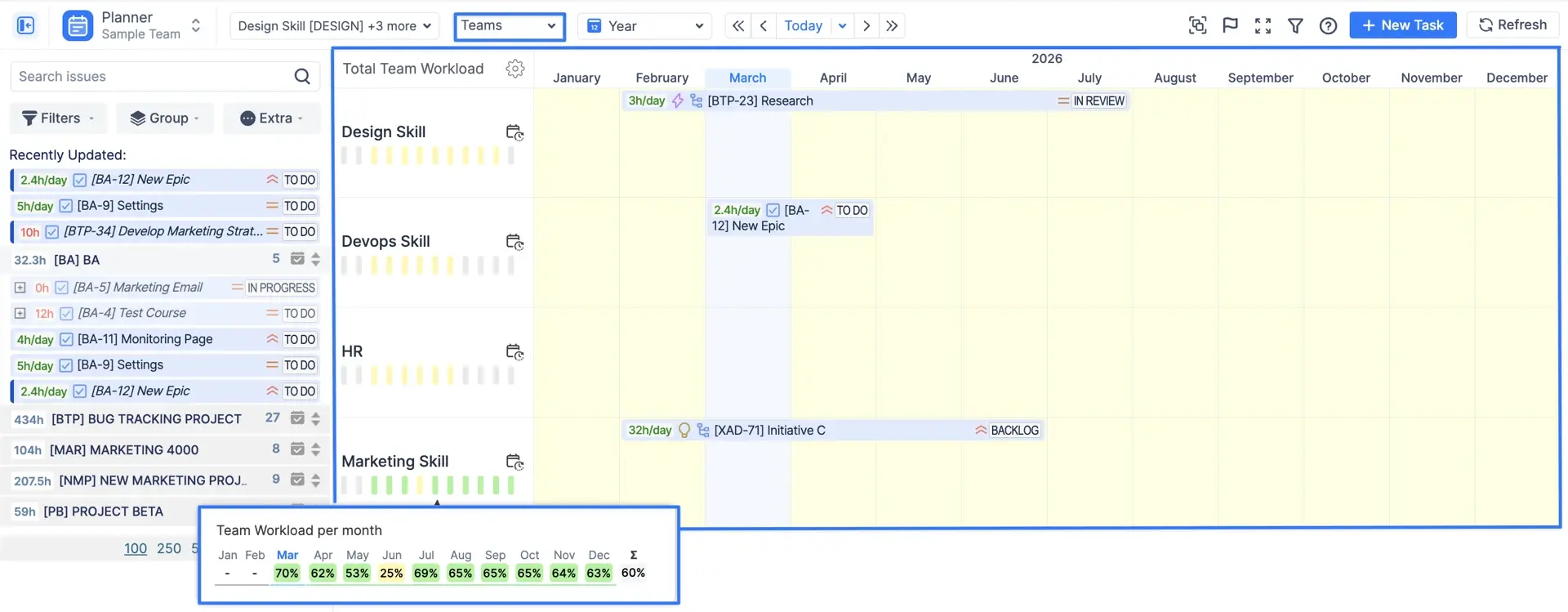

Chronologie d’équipe

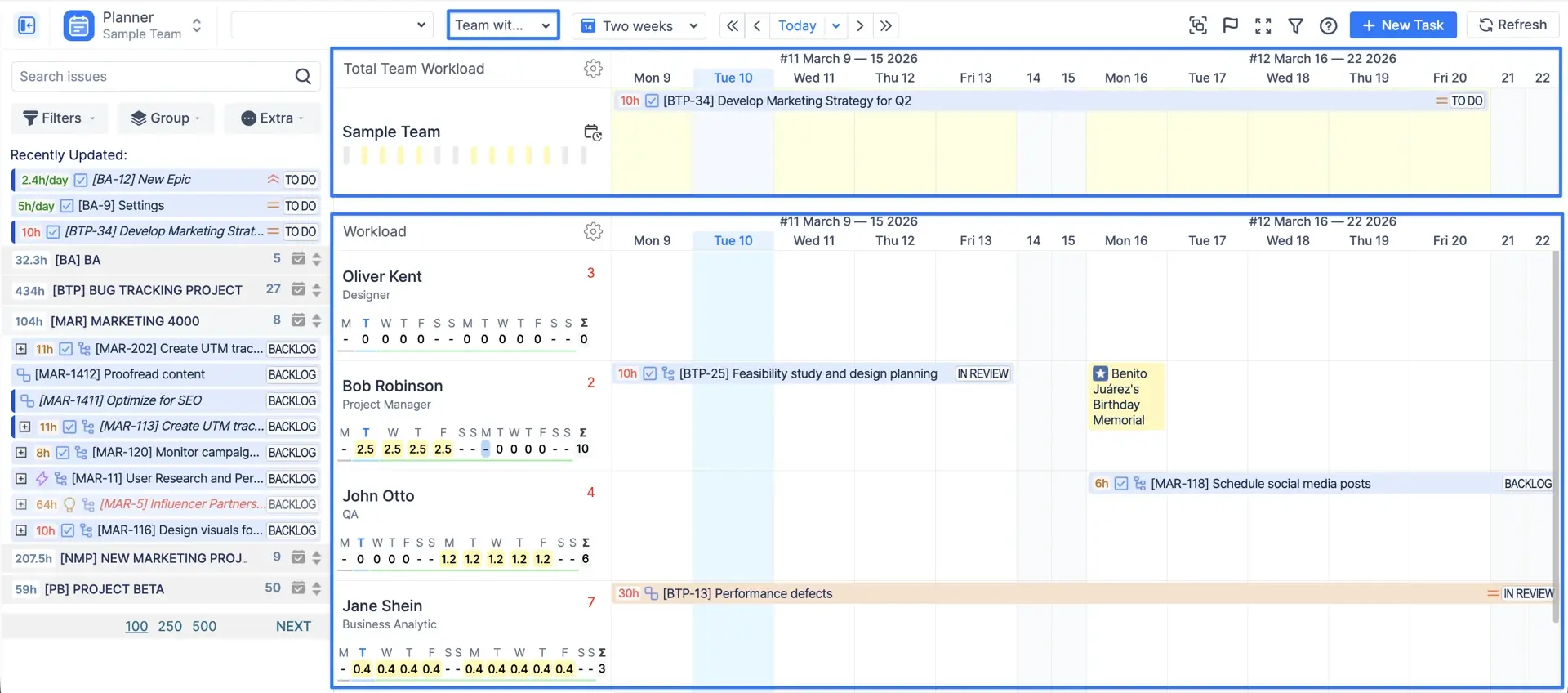

Cette fonctionnalité étend le concept de chronologie et permet de planifier des éléments de travail pour toute l'équipe en général, sans entrer dans les détails. Elle est utile pour la planification à long terme, notamment quand le niveau de certitude est faible.
Vous pouvez basculer entre les vues “Utilisateurs” et “Équipes” via le menu déroulant du panneau supérieur.
Vous pouvez basculer entre les vues “Utilisateurs” et “Équipes” via le menu déroulant du panneau supérieur.

L'équipe avec utilisateurs affiche la ligne de l'équipe en haut et les membres en dessous, vous permettant de voir le travail non assigné au niveau de l'équipe et la charge de chaque personne sur un seul écran. Les affectations au niveau de l'équipe sont également comptabilisées dans les rapports : le graphique de capacité de l'équipe et les prévisions d'utilisation peuvent inclure ou exclure la charge de travail du panneau d'équipe, vous permettant ainsi d'analyser une équipe dans son ensemble ou de détailler par personne.

Vous pouvez consulter le guide détaillé sur le panneau Équipe dans notre documentation : Panneau Équipe

Tâches Jira
La planification des demandes Jira en toute simplicité. Toutes les demandes des projets activés sont chargées depuis votre instance Jira dans ActivityTimeline lors de la configuration initiale et sont disponibles pour la planification par les utilisateurs disposant des autorisations requises.
Le backlog de toutes les demandes est disponible pour les utilisateurs dans le panneau de gauche de la vue "Planifier", où ils peuvent voir et rechercher les demandes nécessaires :
Le backlog de toutes les demandes est disponible pour les utilisateurs dans le panneau de gauche de la vue "Planifier", où ils peuvent voir et rechercher les demandes nécessaires :

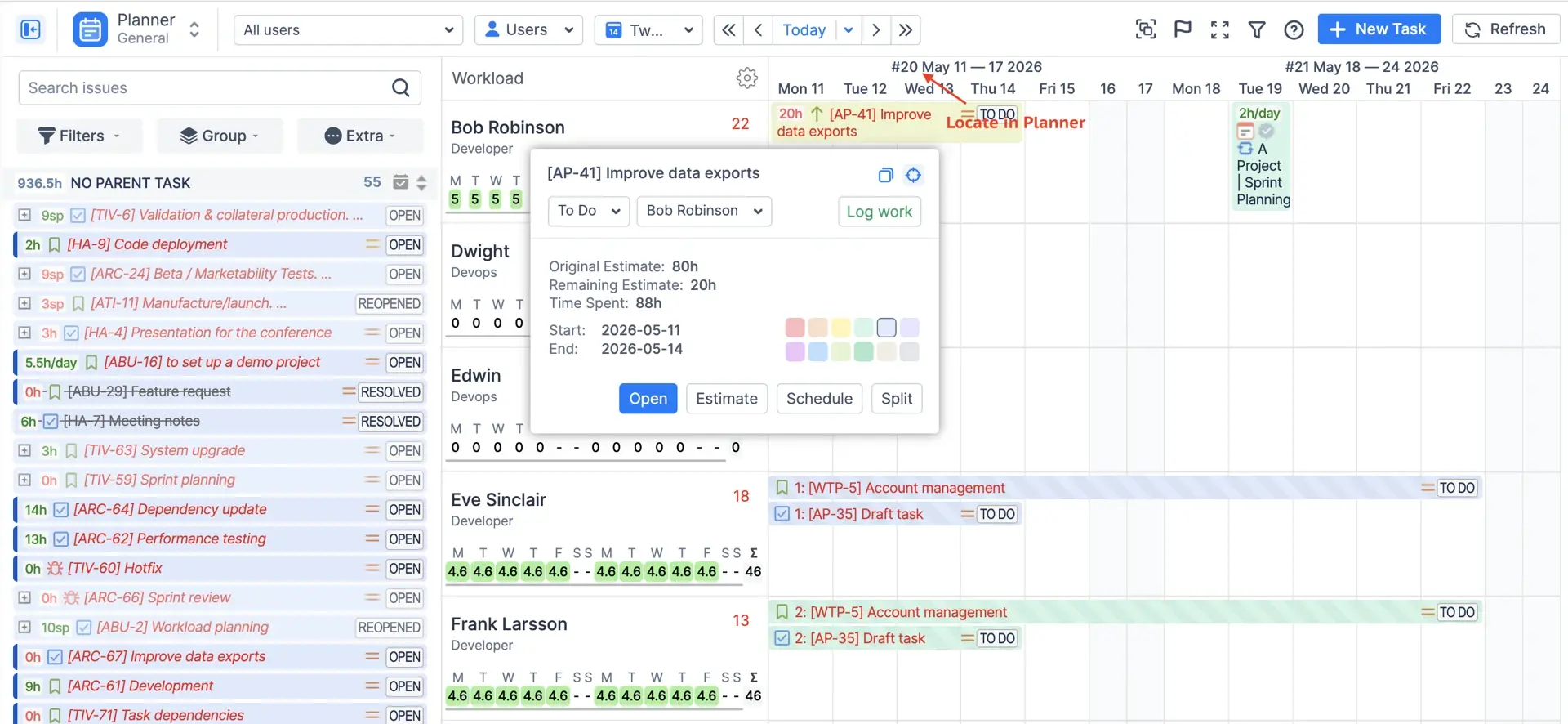

Chaque demande est représentée par une barre individuelle, qui possède un ensemble d'attributs la décrivant (par ex. priorité, type de demande, estimation, etc.). Cependant, l'apparence est personnalisable et peut être ajustée selon les besoins des utilisateurs dans le menu Configuration → Demandes.

Événements locaux
En plus des événements Jira standard, ActivityTimeline propose des événements personnalisés qui permettent de gérer des cas non pris en charge nativement par Jira, comme l’affectation de ressources à des activités spécifiques ou la gestion des congés.

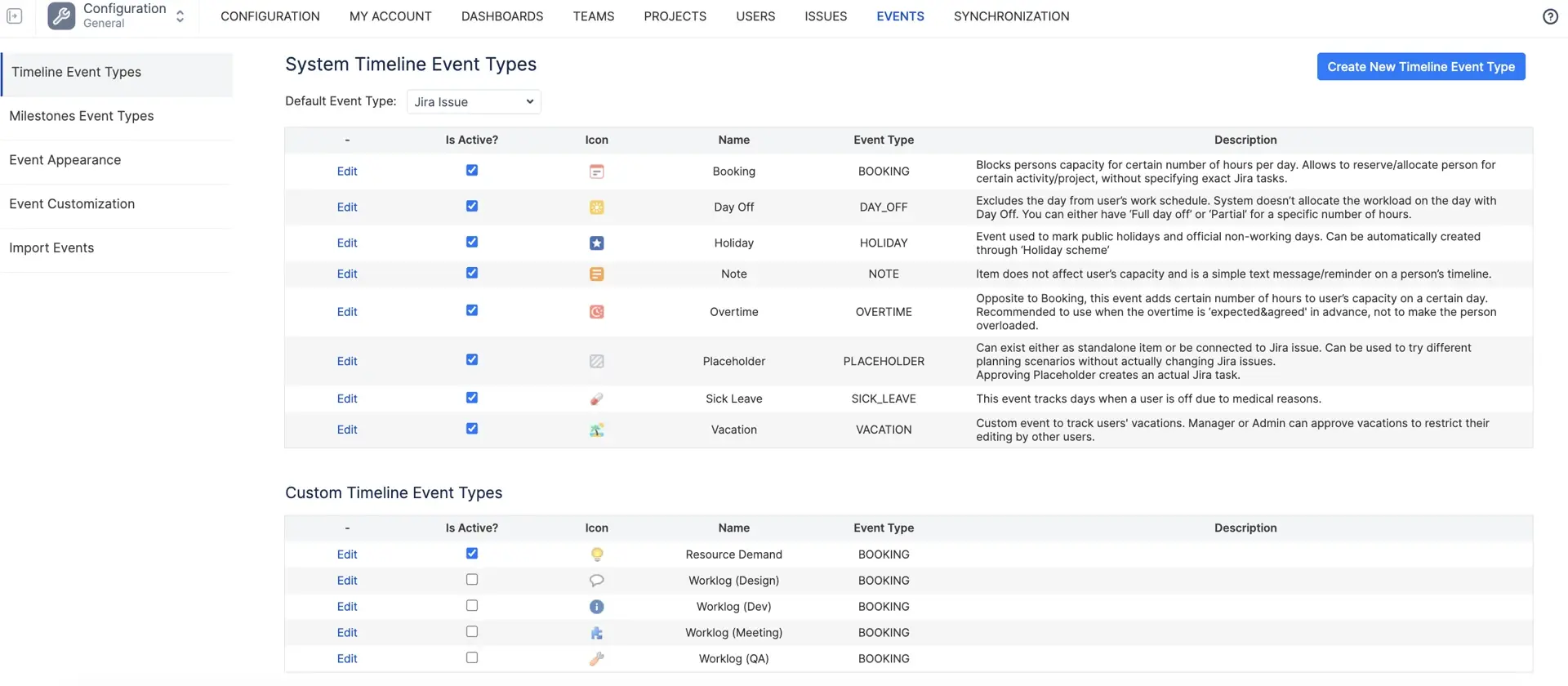

Les utilisateurs peuvent créer les événements suivants dans ActivityTimeline : réservation, jour de repos, jour férié, note, heures supplémentaires, placeholder, arrêt maladie, vacances. Vous pouvez aussi créer vos propres événements à partir des types du système, pour une flexibilité maximale dans votre planification.
- La réservation déduit des heures chaque jour qu'elle couvre, ce qui vous permet de réserver une personne sur un projet avant même que les tickets n'existent.
- Les heures supplémentaires ajoutent des heures pour les jours où du temps supplémentaire est convenu à l'avance et où vous ne souhaitez pas que la personne apparaisse en surcharge.
- Le jour de repos, les congés, l'arrêt maladie et les jours fériés déduisent le jour, ou une partie de celui-ci : un jour de repos peut être une journée complète ou un nombre d'heures défini, et les jours fériés proviennent généralement d'un calendrier de jours fériés, ce qui vous évite de saisir manuellement Noël pour chaque pays.
- La note n'affecte pas la capacité ; il s'agit d'un rappel textuel sur la chronologie.

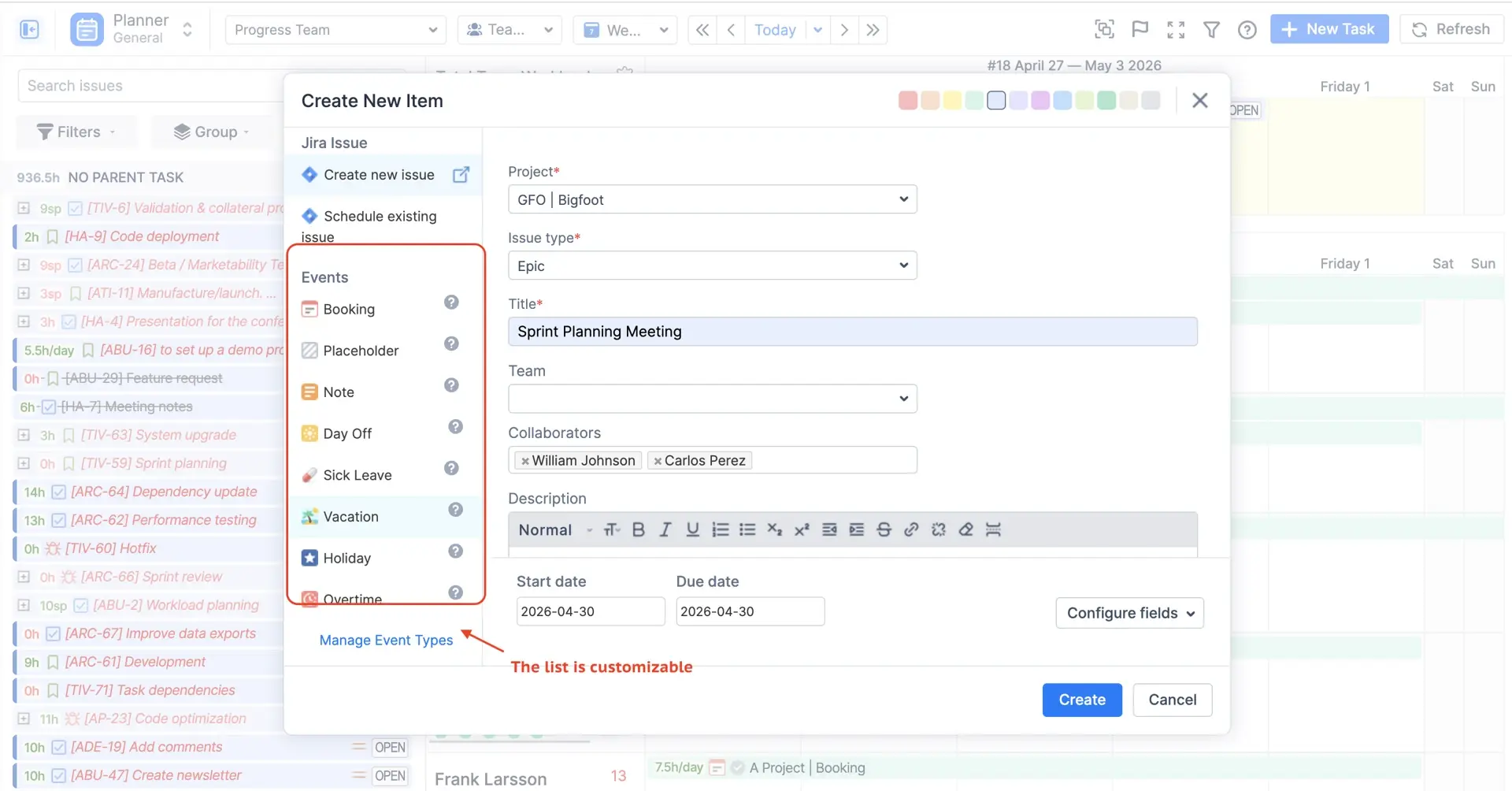

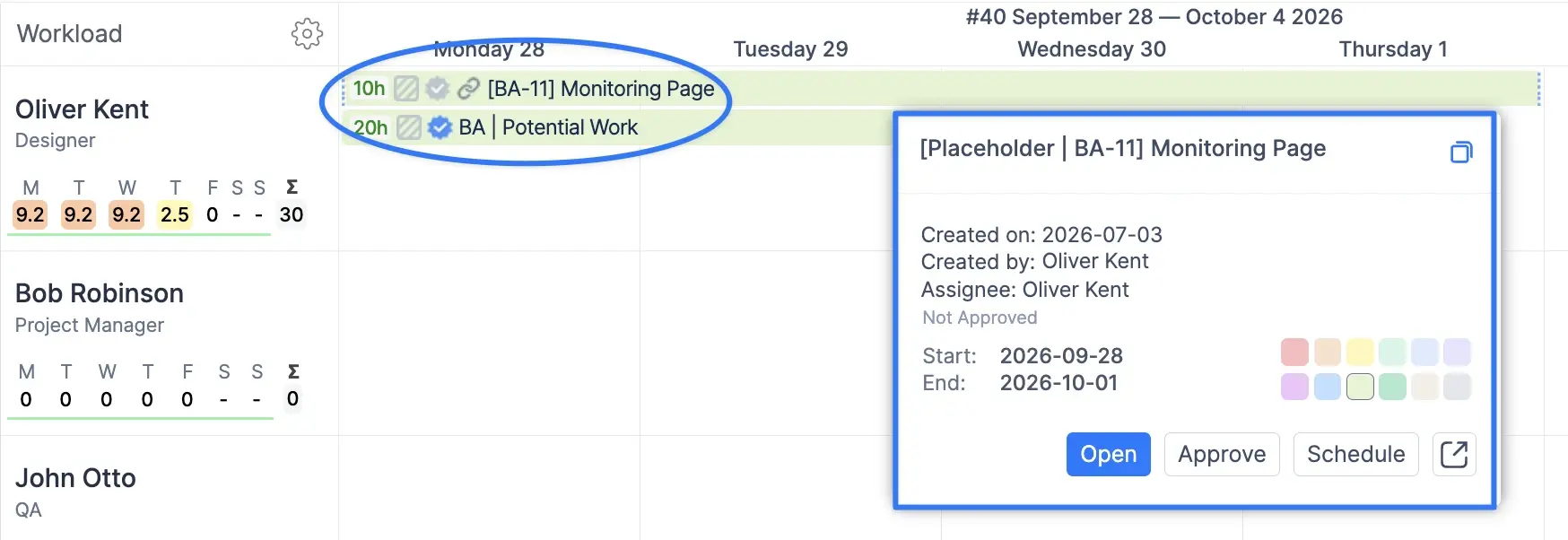

- L'espace réservé (Placeholder) est un cas à part : il s'agit d'un élément de simulation. Utilisez les espaces réservés pour tester un planning sans toucher à Jira. Une fois le planning validé, approuvez l'espace réservé et il se transformera en une véritable demande Jira, description incluse.

Vous pouvez également créer vos propres types d'événements basés sur ces huit catégories (par exemple, un événement « Formation » qui se comporte comme une réservation), et vous décidez pour chaque type s'il nécessite une approbation. Les congés nécessitaient toujours une approbation auparavant ; c'est désormais un paramètre configurable, tout comme pour les réservations, les espaces réservés, les jours de repos et les arrêts maladie.

Si votre équipe gère ses réunions dans Google Calendar ou Outlook, celles-ci peuvent être importées et affichées sur la chronologie en tant qu'événements, afin qu'un mardi rempli d'appels apparaisse comme tel. Le fait que les événements importés comptent comme du temps enregistré ou soient simplement affichés pour le contexte est un paramètre de la configuration des feuilles de temps.
Gestion de la charge de travail
La charge de travail correspond à la quantité estimée de travail assignée à une ressource sur une période donnée. ActivityTimeline est conçu pour répartir efficacement la charge afin de maximiser l’utilisation sans surcharger les ressources.

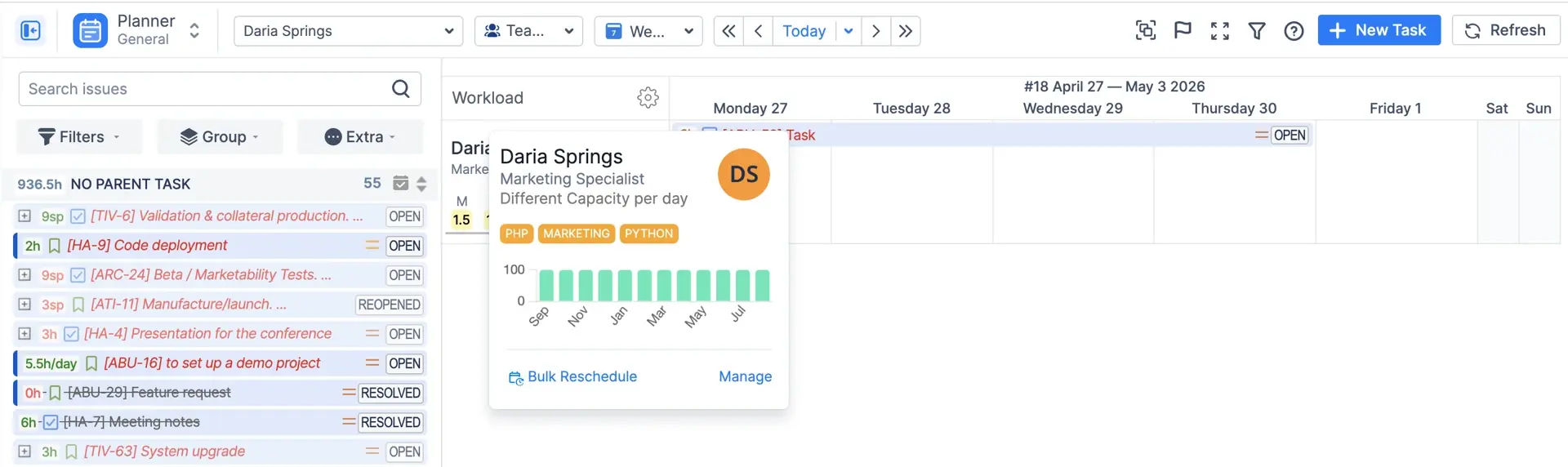

Le moyen le plus simple de la surveiller est d’utiliser l’indicateur de charge situé sous chaque ressource :
Le moyen le plus simple de la surveiller est d’utiliser l’indicateur de charge situé sous chaque ressource :

Vous trouverez plus d’informations à ce sujet dans notre documentation :
You can learn more about the workload indicator in our documentation: Workload Indicator
You can learn more about the workload indicator in our documentation: Workload Indicator
Gestion de la capacité

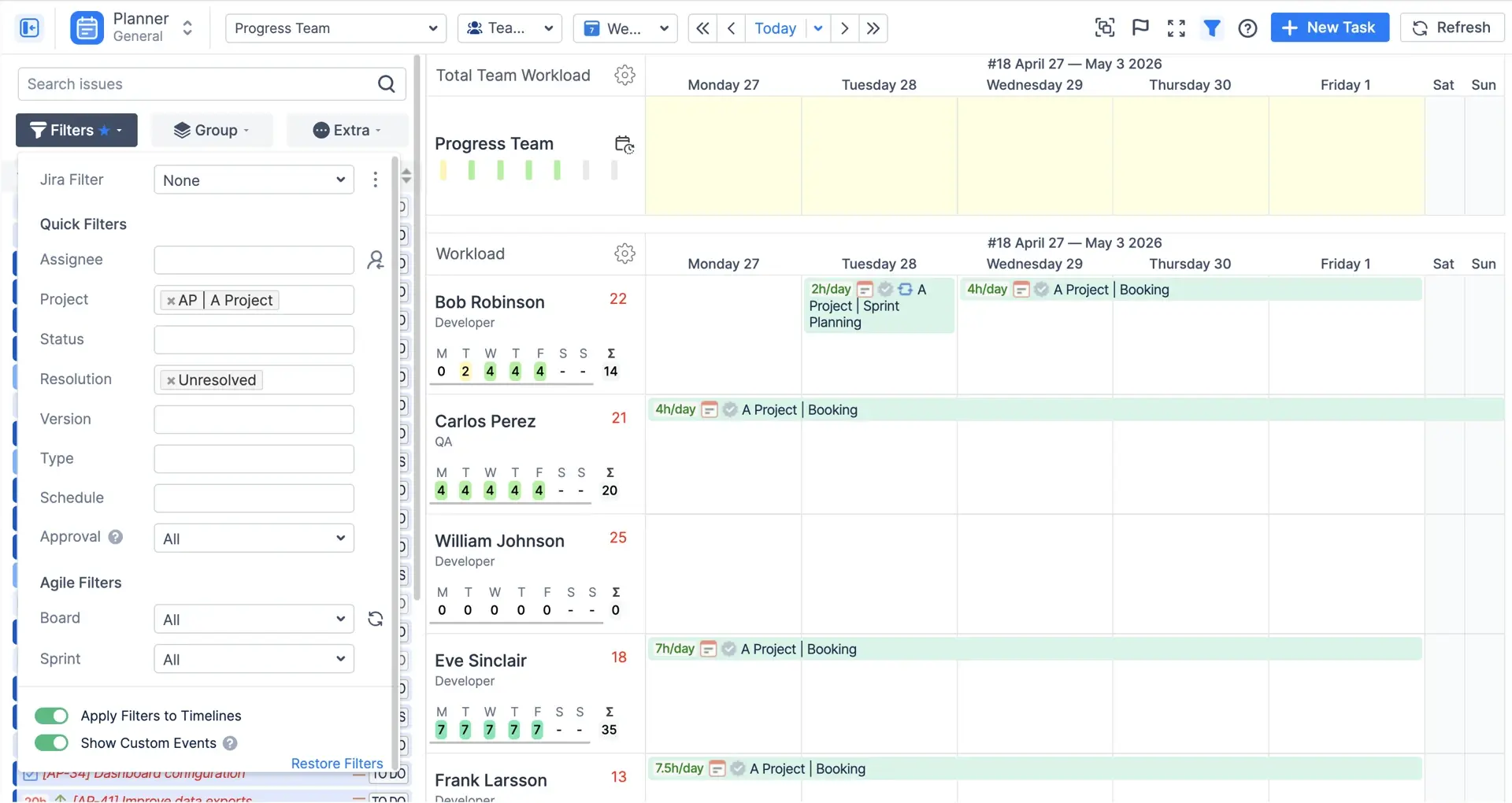

La planification de la capacité des ressources dans Jira devient un jeu d'enfant avec ActivityTimeline. Pour savoir si une personne est surchargée, sous-chargée, ou si sa charge de travail est parfaite, vous devez définir la capacité de la ressource, ou ce que nous appelons l'Implication. Cela peut être configuré pour l’organisation entière ou individuellement, jour par jour.

Lors du calcul de la charge, le système compare le volume de travail attribué à la personne sur une période donnée et détermine si elle est :Rouge - surchargé, Jaune - sous-chargé, Vert - parfait👌

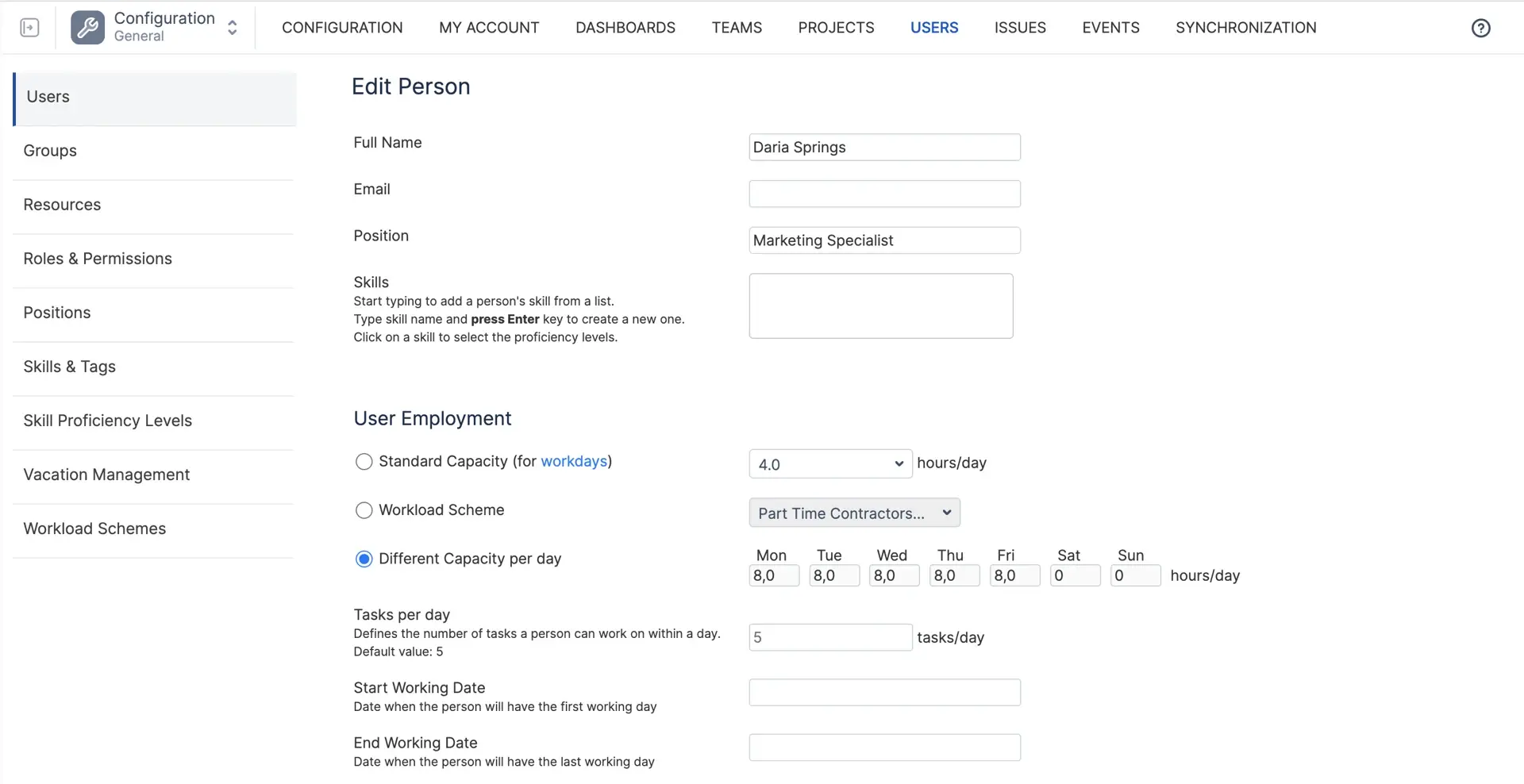

Vous pouvez gérer l’implication individuelle de chaque ressource dans son profil.
Suivi du temps Jira (Worklogs)

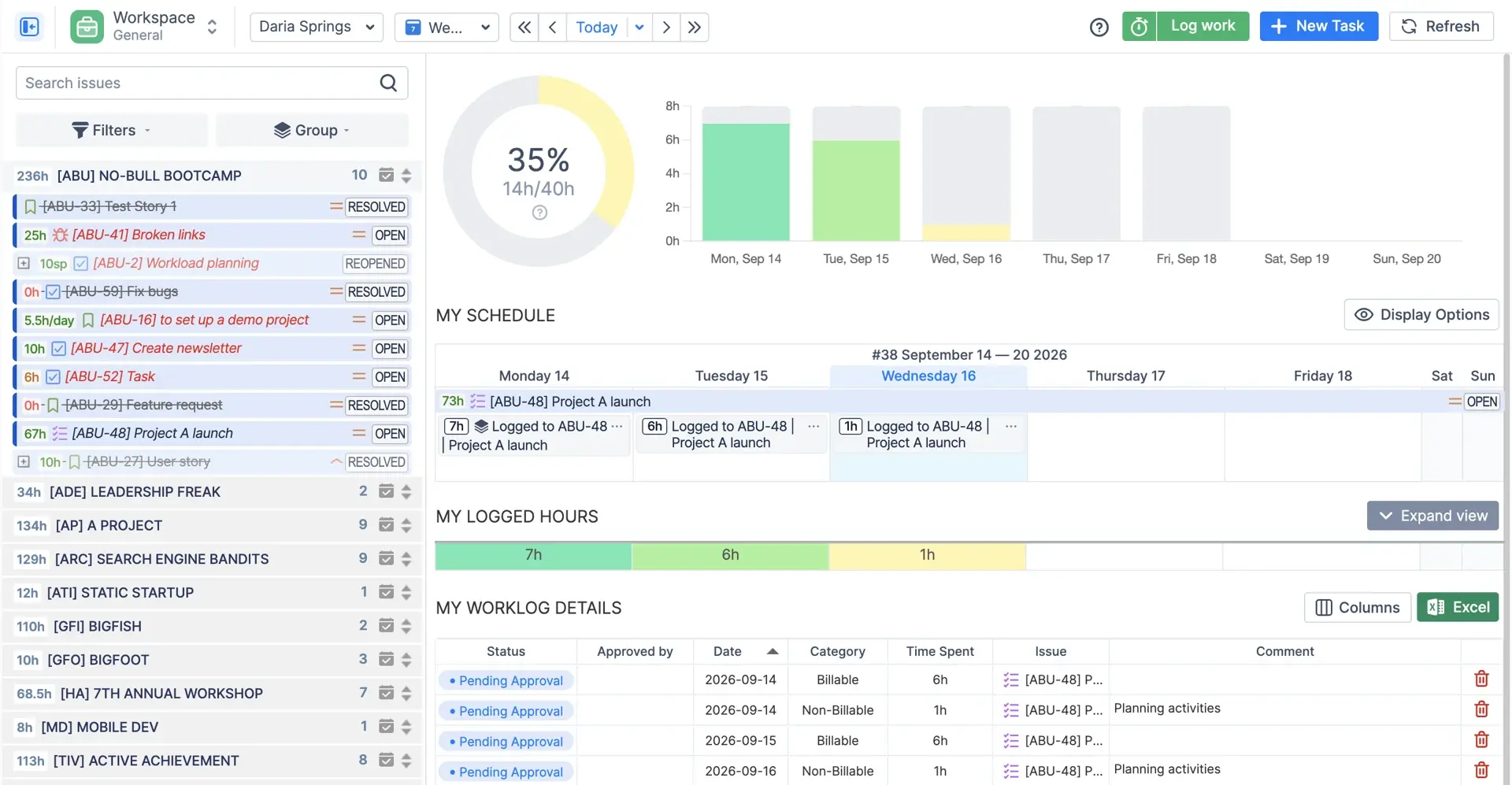

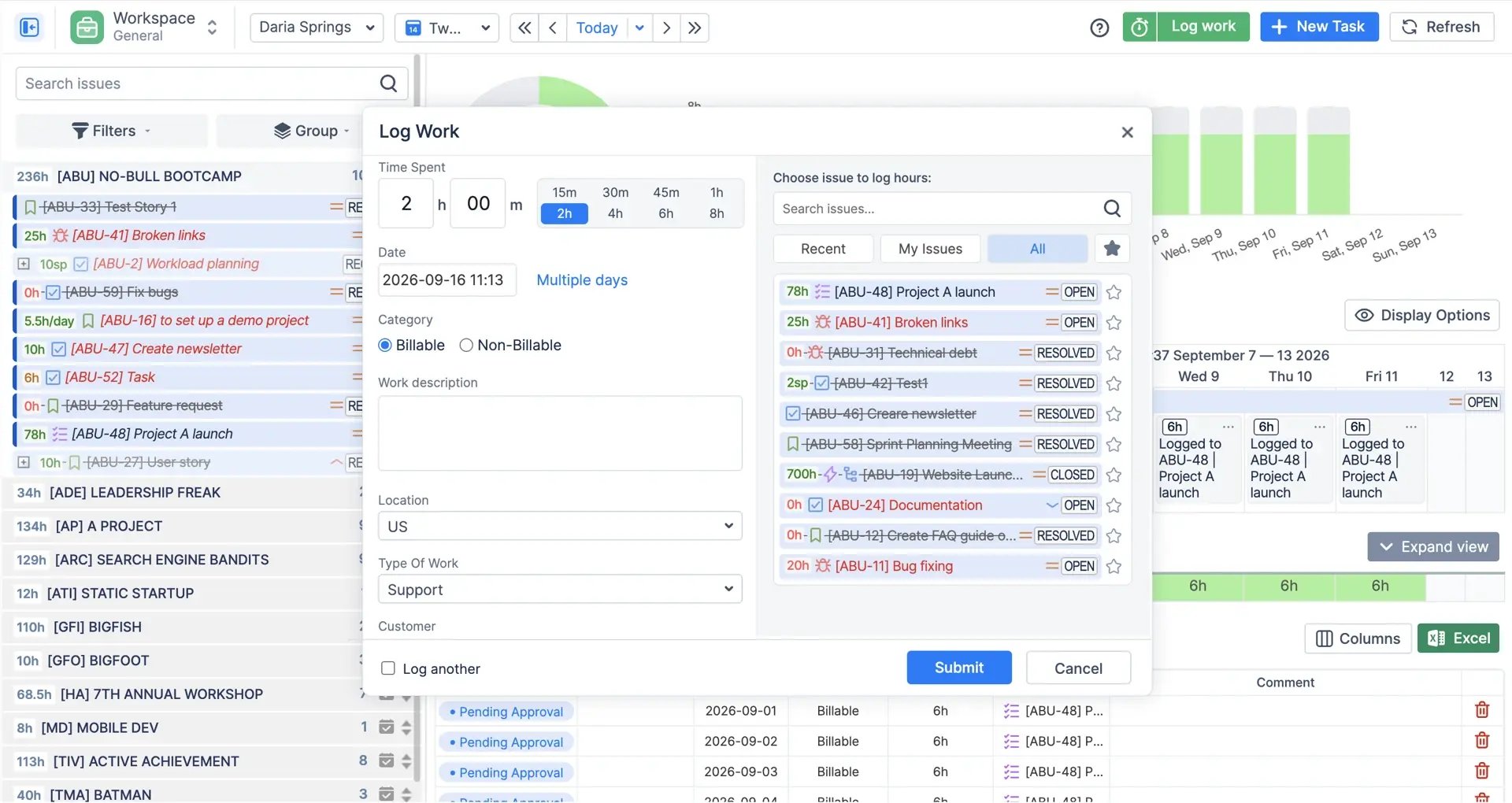

Les saisies de temps (worklogs) sont des entrées de temps que les utilisateurs soumettent dans les demandes Jira lorsqu'ils travaillent dessus. ActivityTimeline les synchronise depuis Jira et permet également de saisir du temps directement via son interface utilisateur.
Les saisies de temps peuvent être affichées sur la chronologie et sont prises en compte dans le calcul de la charge de travail pour les périodes passées et actuelles.
Les saisies de temps peuvent être affichées sur la chronologie et sont prises en compte dans le calcul de la charge de travail pour les périodes passées et actuelles.

Les journaux de travail peuvent contenir plus qu'un simple chiffre : une catégorie (facturable ou non, par exemple) et des attributs personnalisés demandés par votre équipe financière. Les administrateurs peuvent limiter la période de saisie, avec des options allant de quelques jours à 75, ce qui est important si vous clôturez vos comptes mensuellement.
Où apparaissent les journaux de travail : le module Timesheets est l'endroit principal, avec des filtres qui séparent les journaux de travail Jira des réservations et des événements de calendrier. Dans le Planner, le mode d'affichage par défaut, appelé « Worklogs & Workload », affiche le temps enregistré pour le passé et le temps planifié pour le futur sur la même ligne. C'est le moyen le plus rapide de voir si le planning correspond à la réalité. Cette comparaison entre le prévu et le réalisé est ce qui permet d'améliorer les estimations au fil du temps : si un type de tâche est systématiquement enregistré au double de son estimation, vous le constaterez en quelques sprints.
Où apparaissent les journaux de travail : le module Timesheets est l'endroit principal, avec des filtres qui séparent les journaux de travail Jira des réservations et des événements de calendrier. Dans le Planner, le mode d'affichage par défaut, appelé « Worklogs & Workload », affiche le temps enregistré pour le passé et le temps planifié pour le futur sur la même ligne. C'est le moyen le plus rapide de voir si le planning correspond à la réalité. Cette comparaison entre le prévu et le réalisé est ce qui permet d'améliorer les estimations au fil du temps : si un type de tâche est systématiquement enregistré au double de son estimation, vous le constaterez en quelques sprints.

Si vous avez d'autres questions concernant cette section, n'hésitez pas à contacter notre équipe à l'adresse suivante :
Comment tout cela s'articule
Tout ce qui précède se résume à trois chiffres par personne et par jour. La capacité représente le temps disponible. La charge de travail correspond au temps que vous avez planifié pour eux. Les journaux de travail indiquent le temps réellement passé. Comparer la charge de travail à la capacité vous permet de savoir si votre planning est réaliste. Comparer les journaux de travail à la charge de travail vous permet de vérifier la précision de vos estimations.
Les ressources et les équipes sont les entités auxquelles ces chiffres se rapportent, les chronologies personnelles et d'équipe sont l'endroit où vous les visualisez, et les tâches Jira ainsi que les événements personnalisés sont ce qui les génère. C'est tout le modèle. La plupart des équipes n'ont jamais besoin de plus, et celles qui en ont besoin (modules financiers, prévisions par compétence, API REST) trouvent ces options à seulement deux ou trois clics.
Si un élément sur cette page ne correspond pas à ce que vous voyez dans votre instance, signalez-le nous sur reliex.com/support. Cette page est mise à jour en même temps que l'application, et une bonne partie de ces mises à jour ont commencé par un ticket de support.
Les ressources et les équipes sont les entités auxquelles ces chiffres se rapportent, les chronologies personnelles et d'équipe sont l'endroit où vous les visualisez, et les tâches Jira ainsi que les événements personnalisés sont ce qui les génère. C'est tout le modèle. La plupart des équipes n'ont jamais besoin de plus, et celles qui en ont besoin (modules financiers, prévisions par compétence, API REST) trouvent ces options à seulement deux ou trois clics.
Si un élément sur cette page ne correspond pas à ce que vous voyez dans votre instance, signalez-le nous sur reliex.com/support. Cette page est mise à jour en même temps que l'application, et une bonne partie de ces mises à jour ont commencé par un ticket de support.
Essayez-le avec votre propre instance Jira. L'essai dure 30 jours, aucune carte bancaire n'est requise, et l'assistant de configuration vous guide à travers les mêmes concepts, dans le même ordre que sur cette page.
