- L'utilisation des ressources mesure l'efficacité de votre équipe en comparant le travail qui lui est assigné à son temps libre réel.
- Les rapports Jira standard conviennent à la planification de base des capacités, mais de nombreuses équipes se heurtent à des difficultés avec des fonctionnalités limitées.
- ActivityTimeline fournit des prévisions avancées, une disponibilité en temps réel et des vues interprojets.
- Les gadgets Jira vous permettent de consulter les graphiques d'utilisation directement sur le tableau de bord de votre projet sans changer d'outil.
Lors d'une revue trimestrielle, quelqu'un demande : « Alors, quel est notre taux d'utilisation ? » Soudain, trois personnes consultent trois feuilles de calcul différentes qui ne concordent pas, et la réponse honnête oscille entre « environ 75 %, probablement » et un haussement d'épaules. C'est l'une des situations les plus courantes que nos clients nous décrivent lors de nos premiers échanges. Jira sait qui a enregistré quoi et quand. Il ne vous donne simplement pas le pourcentage.
Ce guide aborde ce que les feuilles de calcul ne parviennent pas à saisir : ce qu'est réellement l'utilisation, comment la calculer honnêtement, quel objectif viser et comment obtenir ce chiffre directement depuis Jira, sans rien exporter.
Qu'est-ce que le taux d'utilisation des ressources ?
Le taux d'utilisation des ressources correspond au pourcentage des heures de travail disponibles d'une personne ou d'une équipe consacrées à des projets concrets. Il se calcule généralement comme suit : heures travaillées ou planifiées ÷ heures disponibles × 100. Si un développeur dispose de 40 heures cette semaine et que 32 d'entre elles sont consacrées à des tâches réelles ou planifiées, son taux d'utilisation est de 80 %. Pour les gestionnaires de ressources, les responsables de livraison, les équipes de services professionnels et toute personne chargée de suivre l'utilisation dans Jira, il s'agit d'un indicateur clé de performance (KPI) essentiel : il permet de savoir si la capacité rémunérée est bien exploitée, d'identifier rapidement les surcharges ou les temps morts, et d'agir sur la qualité de livraison, la santé de l'équipe et la rentabilité.
Voici la distinction que la plupart des guides omettent, et qui est pourtant à l'origine de la plupart des débats sur les feuilles de calcul : l'utilisation a deux facettes.
En regardant vers le passé, l'utilisation correspond aux heures enregistrées divisées par les heures disponibles. Elle indique si le temps dont vous disposiez a réellement été consacré au travail. C'est le chiffre qui intéresse le service financier.
En regardant vers l'avenir, l'utilisation correspond aux heures planifiées divisées par la capacité disponible. Elle vous indique si vous risquez de manquer de personnel dans trois semaines, alors qu'il est encore temps d'agir.
Ces deux indicateurs sont légitimement appelés « taux d'utilisation ». Ils répondent à des questions différentes, proviennent de données distinctes (journaux de travail vs estimations et réservations) et doivent être suivis séparément. Lorsque deux personnes avancent des chiffres d'utilisation différents pour une même équipe, c'est généralement à cause de cette distinction. Il s'agit ensuite de définir ce qu'est un bon taux d'utilisation, de comprendre la différence entre l'utilisation facturable et l'utilisation globale, d'identifier les limites des rapports natifs de Jira, de savoir comment mesurer ces deux perspectives avec ActivityTimeline, et de déterminer les changements à opérer pour améliorer ce taux sans épuiser l'équipe.

Rapport d'utilisation des ressources dans Jira
La formule est simple : taux d'utilisation des ressources = (heures travaillées ÷ heures disponibles) × 100. Un développeur qui enregistre 32 heures de travail sur un projet au cours d'une semaine où il disposait de 40 heures atteint un taux de 32 ÷ 40 × 100 = 80 %. Pour les prévisions, la même formule utilise les heures planifiées au lieu des heures enregistrées : heures planifiées ÷ capacité disponible × 100.
La formule est la partie la plus simple. Deux ajustements déterminent si votre chiffre est réellement pertinent.
Premièrement : les heures disponibles ne sont pas les heures contractuelles. Un contrat de 40 heures avec un jour férié dans la semaine signifie 32 heures disponibles, et non 40. Soustrayez les congés, les jours fériés, les arrêts maladie et les horaires à temps partiel avant d'effectuer la division. C'est là que la plupart des feuilles de calcul maison échouent : elles divisent par 40 pour tout le monde, chaque semaine, et personne ne comprend pourquoi les chiffres ne correspondent jamais à la réalité. La personne qui a pris son vendredi n'avait pas 40 heures à disposition. Faire comme si c'était le cas donne l'impression qu'elle est sous-utilisée alors qu'elle était en réalité pleinement occupée.
Deuxièmement : définissez ce qui compte comme « travail » au numérateur. Si vous comptabilisez chaque heure enregistrée, vous obtenez le taux d'utilisation global. Si vous ne comptez que les heures facturables aux clients, vous obtenez le taux d'utilisation facturable : heures facturables ÷ heures disponibles × 100. Les réunions internes, la formation, l'administratif et la réunion d'équipe hebdomadaire sont du travail réel, mais ils ne sont pas facturables. Or, pour une entreprise de services, c'est le chiffre facturable qui est lié aux revenus. Un consultant avec 34 heures facturables sur 40 disponibles affiche un taux d'utilisation facturable de 85 %, même si son taux d'utilisation global est proche de 100 %.
Maîtrisez ces deux points (une disponibilité réelle au dénominateur, une définition claire au numérateur) et le reste n'est qu'une question d'arithmétique.
Quel est le taux d'utilisation des ressources idéal ?
Pour les équipes de livraison et de services professionnels, la fourchette idéale se situe entre 70 et 85 %, avec un objectif de taux d'utilisation facturable généralement fixé autour de 80 %. Viser 100 % en continu n'est pas un objectif ambitieux, c'est une erreur de planification dont la facture finira inévitablement par arriver. En dessous de 50 % environ, c'est le signe d'un dysfonctionnement au niveau de la demande ou de la planification.
Pourquoi pas 100 % ? Parce qu'une semaine de travail dans une équipe Jira contient toujours des imprévus : un bug en production, une escalade au support, une estimation erronée d'une journée, une réunion qui s'ajoute au calendrier le mardi. Un planning sans aucune marge de manœuvre ne peut absorber ces aléas ; il ne fait que les transformer en heures supplémentaires. De plus, les collaborateurs qui travaillent à 100 % de leurs capacités pendant des mois finissent par produire un travail de moindre qualité et, à terme, par démissionner, ce qui représente le problème d'utilisation le plus coûteux qui soit.
Pourquoi ne pas se contenter de 60 % ? Parce qu'à ce niveau, vous payez pour des heures qui ne sont pas réellement productives, sans pouvoir identifier précisément pourquoi. Ce n'est pas un problème lié aux personnes, mais un problème de visibilité, et il est tout à fait possible d'y remédier (voir plus bas). Pour être tout à fait honnête, les études de référence du secteur réalisées par SPI et publiées par Deltek indiquent que les entreprises de services professionnels ont atteint un taux d'utilisation moyen de 68,9 % en 2024, après trois années consécutives de baisse. Si votre première mesure réelle se situe en dessous de 70 %, vous n'êtes donc pas une exception. Vous êtes dans la moyenne. La question intéressante n'est pas « pourquoi est-ce bas ? », mais « où passent réellement les heures manquantes ? ». Et vous ne pourrez y répondre qu'en catégorisant le temps non facturable.
Une dernière nuance, car cela piège souvent les équipes qui comparent des chiffres issus d'outils différents : l'objectif approprié dépend du type d'utilisation que vous mesurez. Un objectif de capacité planifiée peut être plus élevé qu'un objectif facturable, car l'utilisation planifiée inclut le travail non facturable légitime. Dans nos propres conseils de planification, nous suggérons de planifier environ 90 % de la capacité d'une équipe, en conservant une marge de sécurité d'environ 10 % pour les imprévus. Ces 90 % constituent un objectif de planification. Cela ne contredit pas l'objectif de 80 % de facturation ; ce sont deux mesures différentes. Si vous les comparez comme s'il s'agissait de la même métrique, vous conclurez que votre équipe est simultanément surchargée et sous-performante, ce qui n'aide personne.
| Indicateur | Formule | Plage optimale |
|---|---|---|
| Taux d'utilisation global (rétrospectif) | heures enregistrées ÷ heures disponibles × 100 | ~70–85 % |
| Taux d'utilisation facturable (rétrospectif) | heures facturables ÷ heures disponibles × 100 | ~70–85 %, cible ~80 % |
| Taux d'utilisation planifié (prévisionnel) | heures planifiées ÷ capacité disponible × 100 | jusqu'à ~90 %, gardez une marge de ~10 % |

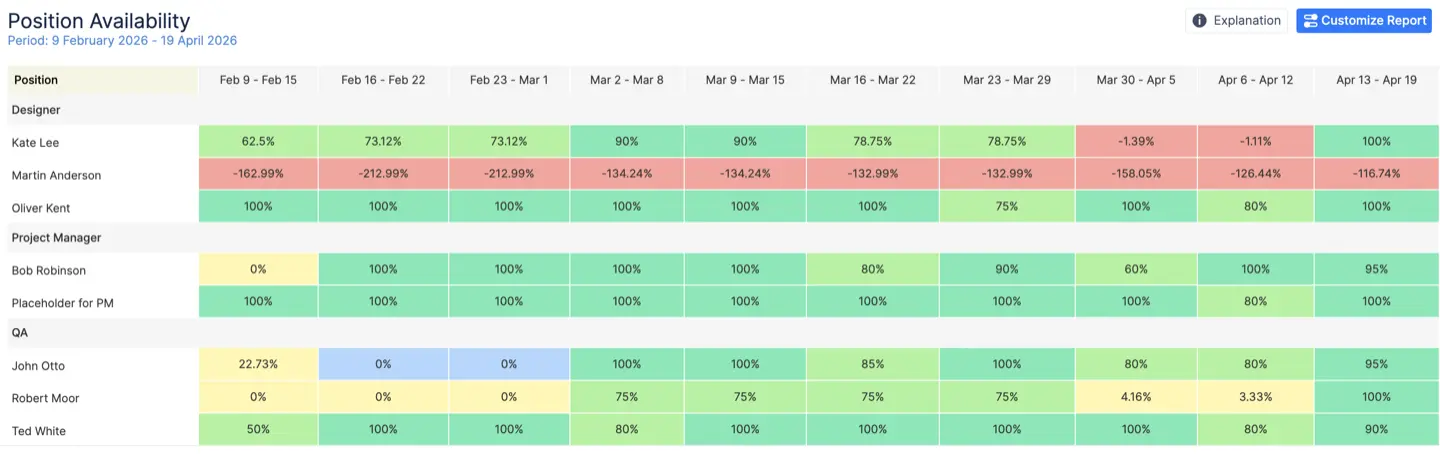

Jira peut-il mesurer l'utilisation des ressources par lui-même ?
Jira n'a aucune notion du dénominateur. Il n'existe aucun champ dans Jira pour la capacité disponible d'une personne : pas d'horaires de travail, pas de congés, pas de jours fériés, ni d'aménagements pour le temps partiel. L'outil ne peut pas non plus agréger le temps passé sur plusieurs projets pour offrir une vue par personne, ne distingue pas le travail facturable du non-facturable et n'affiche aucun pourcentage d'utilisation. Par conséquent, les chefs de projet et les responsables des ressources ne peuvent pas calculer le taux d'utilisation des ressources ou générer des indicateurs de performance à partir des seules données natives.
La solution de contournement classique consiste donc à exporter les journaux de travail vers un tableur, à gérer manuellement la disponibilité dans un second onglet et à reconstruire les formules à chaque arrivée, départ ou demande de congé. Cela fonctionne pendant environ un mois. Les tableurs peinent également à comparer l'utilisation planifiée par rapport à l'utilisation réelle, à faire ressortir les tendances ou à afficher une répartition fiable de la charge de travail pour les projets en cours. Puis, le tableur finit par s'éloigner de la réalité, les équipes perdent confiance dans les chiffres et l'indicateur finit par tomber dans l'oubli jusqu'à ce que la prochaine revue trimestrielle ne le ressuscite.
Pour être juste envers Jira : l'outil a été conçu pour suivre des tickets, et il le fait très bien. L'utilisation des ressources est une question de gestion humaine et de capacité, ce qui relève d'un modèle de données différent. C'est pourquoi les équipes qui ont besoin de ces chiffres ajoutent généralement des outils de gestion de projet ou des logiciels de gestion des ressources dédiés. Ces solutions permettent d'optimiser l'utilisation des ressources, de favoriser une allocation efficace et de mieux planifier les projets futurs.
Comment mesurer l'utilisation des ressources dans Jira avec ActivityTimeline

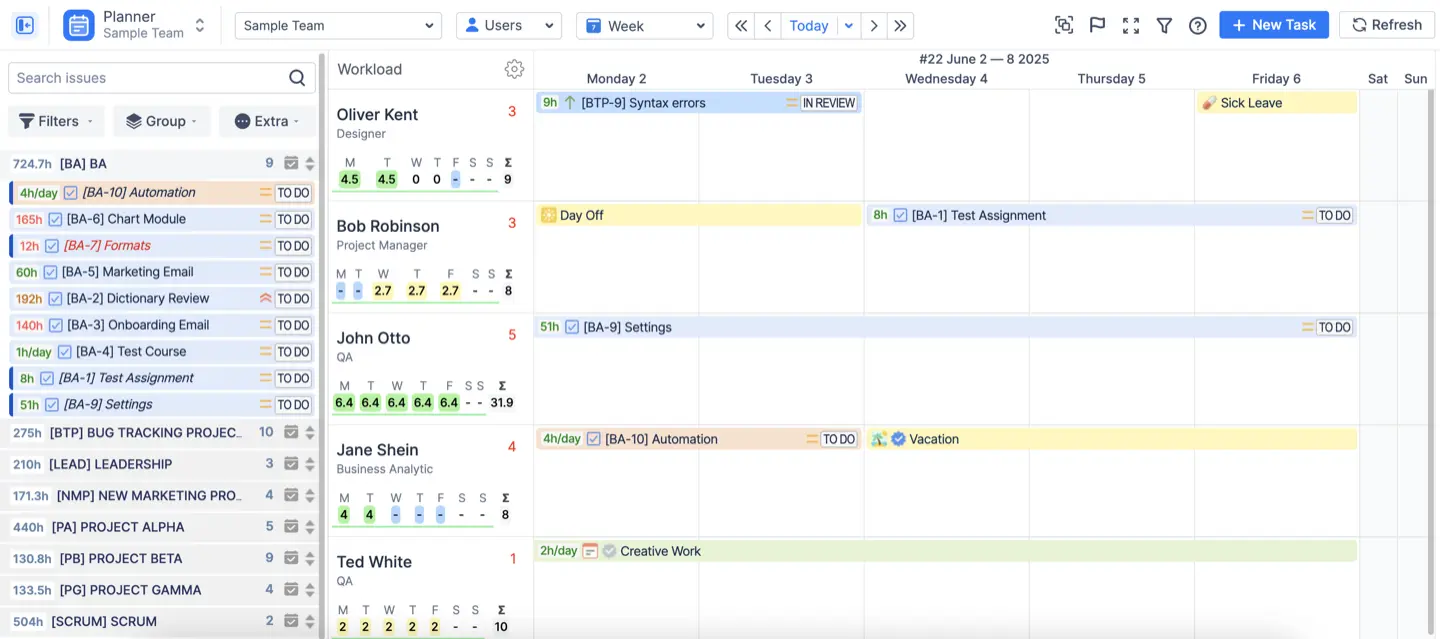

Rétrospective : taux d'utilisation basé sur le travail enregistré

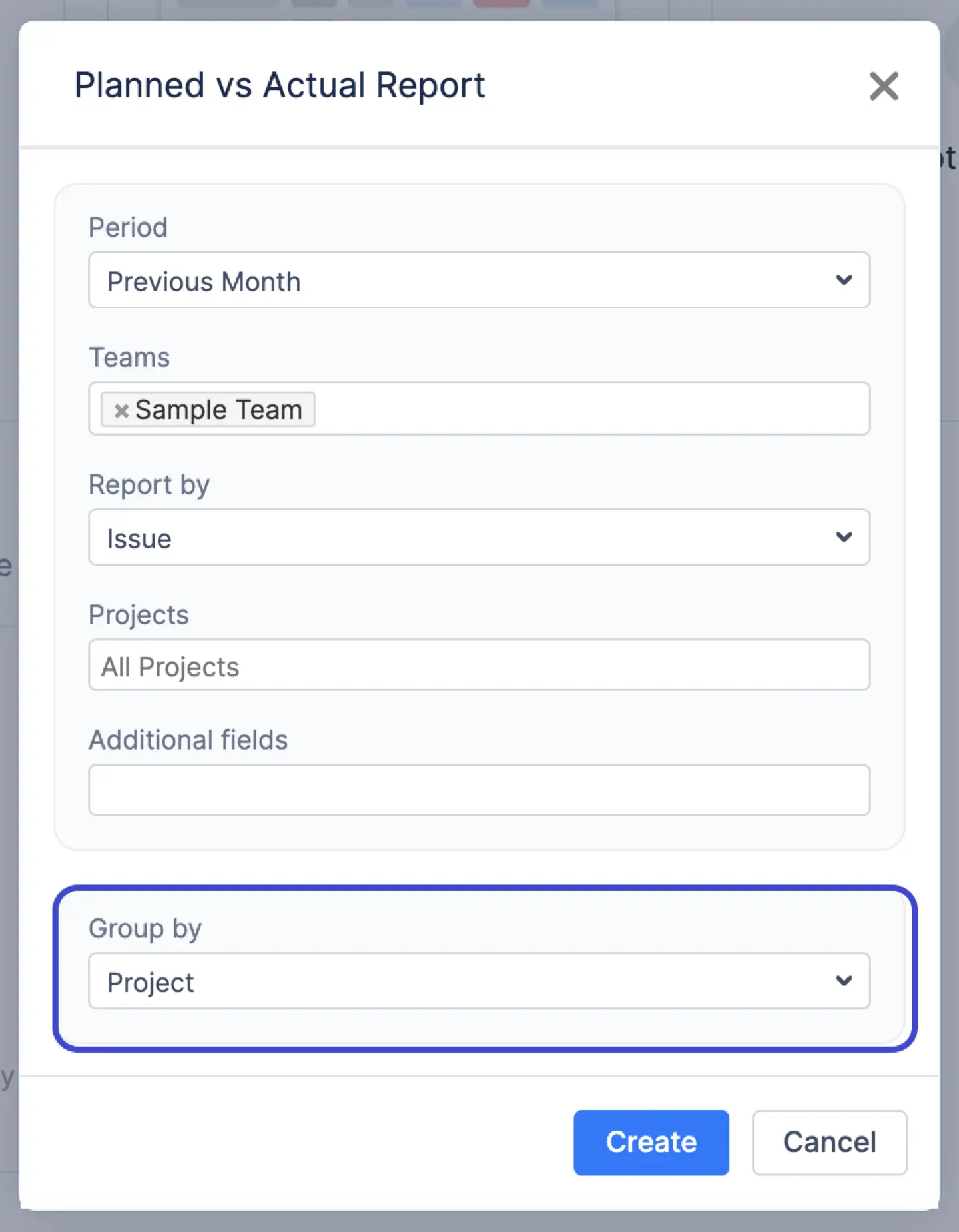

Le contrôle de cohérence s'effectue via le rapport « Prévu vs Réel », qui offre des informations précieuses pour aider les équipes à gérer l'utilisation des ressources et à améliorer leurs estimations de projet : les heures prévues sont comparées aux heures enregistrées, par personne ou par équipe, sur n'importe quelle période. Cela permet aux chefs de projet et aux responsables des ressources de comparer l'utilisation prévue avec l'utilisation réelle pour chaque membre de l'équipe. Si le plan prévoyait 36 heures et que les journaux de travail en indiquent 41, cet écart met en lumière le travail imprévu. Les équipes qui suivent ce rapport pendant quelques sprints cessent généralement de débattre pour savoir si les estimations sont « fausses » et commencent à identifier où la réalité diverge systématiquement du plan.

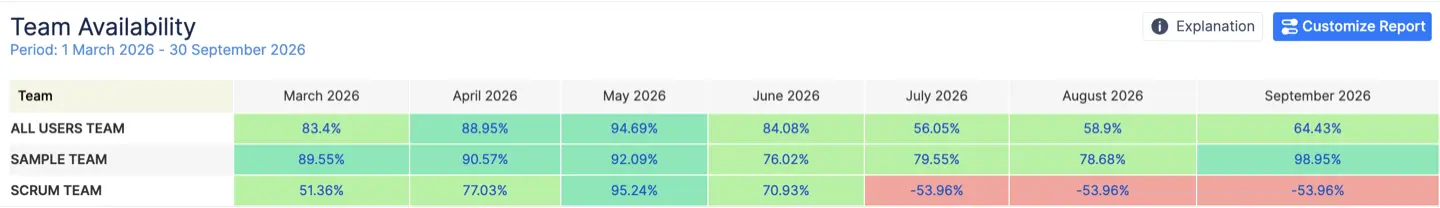

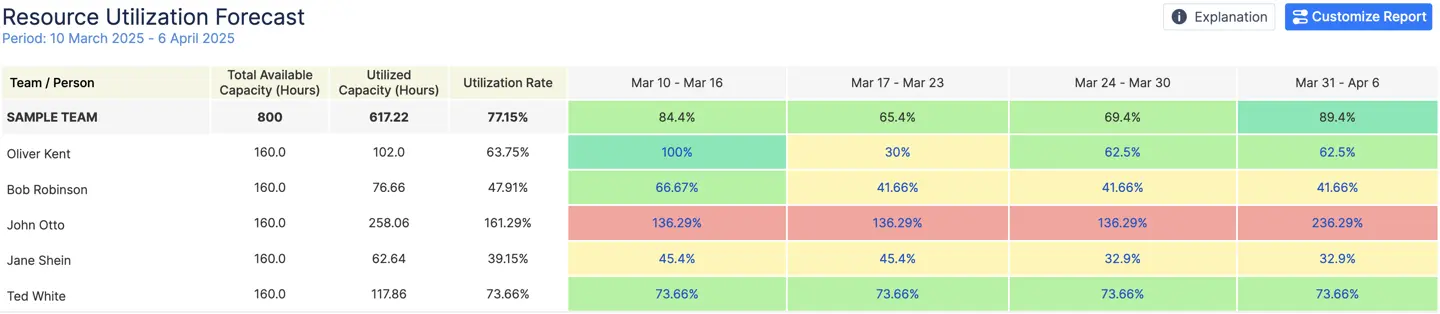

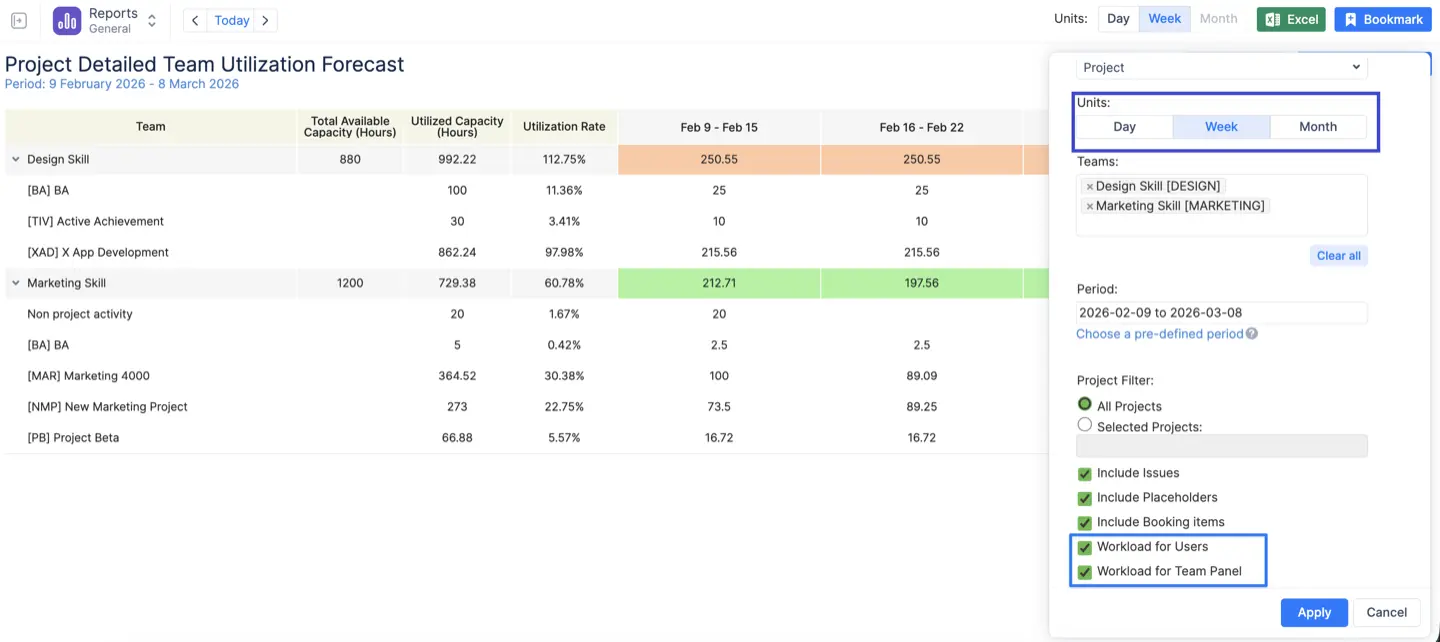

Perspectives : planification de l'utilisation et prévisions
Cette vision prospective permet de maintenir des taux d'utilisation optimaux avant même que la surcharge ne survienne.
L'intérêt majeur de ce rapport réside dans l'anticipation. Une semaine de surcharge identifiée trois semaines à l'avance est une opportunité d'ajuster le planning. La même semaine découverte le lundi matin n'est plus qu'une excuse.

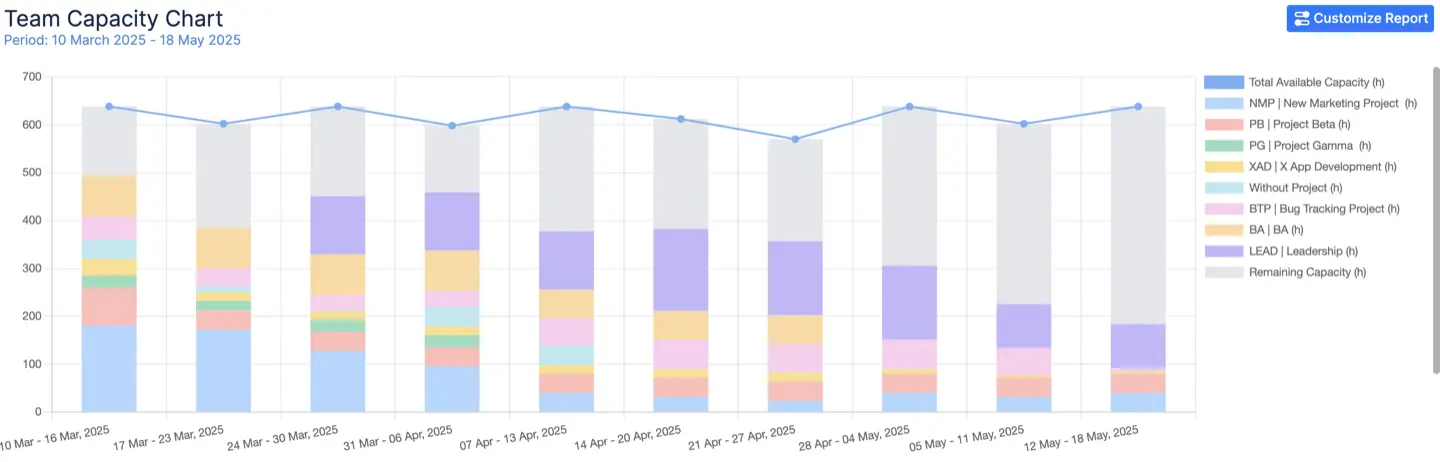

La vue d'ensemble : graphiques et tableaux de bord

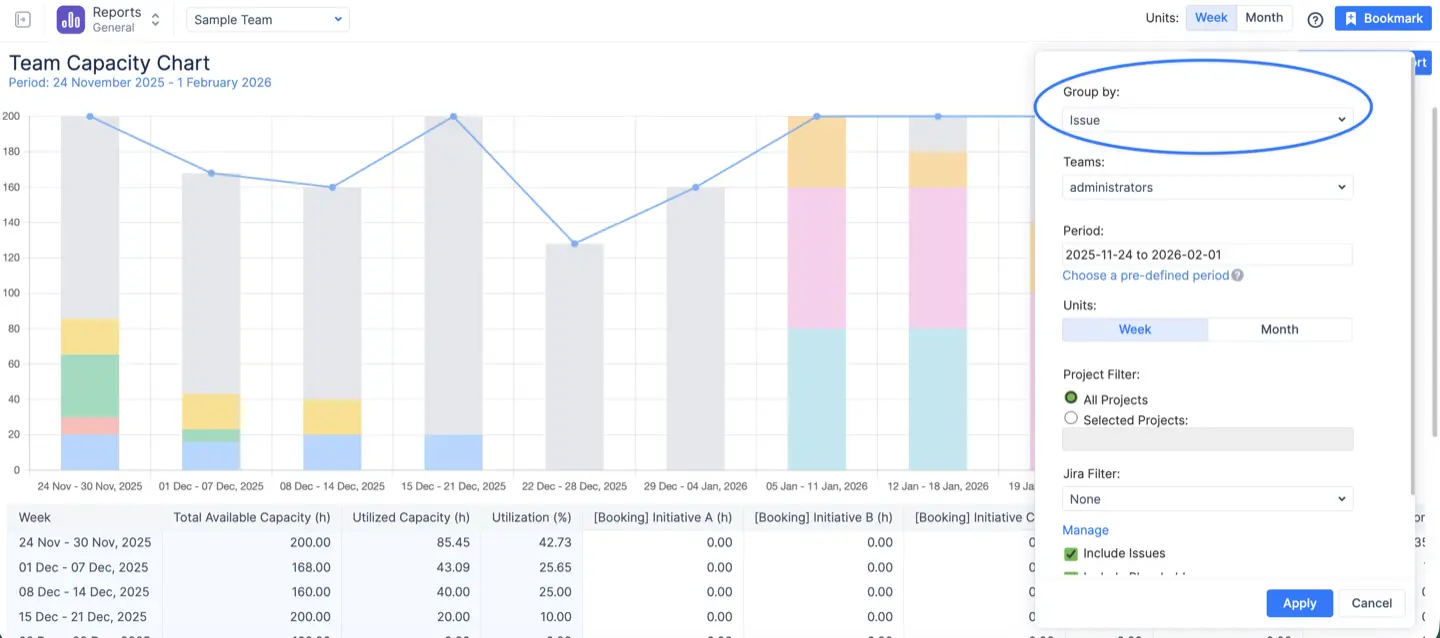

Le graphique de capacité de l'équipe affiche la capacité totale disponible (la somme des capacités individuelles, moins les périodes d'inactivité comme les congés et jours fériés, plus les heures supplémentaires éventuelles), la capacité utilisée (basée sur les estimations restantes, quotidiennes ou les points d'effort des tâches assignées, ainsi que les réservations, espaces réservés et événements du calendrier), la capacité restante et le taux d'utilisation en pourcentage, ventilés semaine par semaine ou mois par mois. Ensemble, ces éléments constituent des indicateurs d'utilisation des ressources qui aident les équipes à identifier les tendances d'utilisation. Voici un exemple concret tiré de l'une de nos propres analyses : une équipe ayant utilisé 580,8 heures sur 880 disponibles pour le mois, soit environ deux tiers, avec près de 300 heures encore libres pour de nouveaux projets. Cela constitue un exemple pratique d'utilisation des ressources pour prendre des décisions sur la capacité au niveau de l'équipe. En une seule capture d'écran, vous avez là de quoi alimenter à la fois une discussion sur le recrutement et une discussion commerciale.



Dissocier les heures facturables des heures non facturables

Comment améliorer un faible taux d'utilisation ?
- Corrigez d'abord les données de disponibilité. Si les jours fériés, les congés et les temps partiels ne sont pas intégrés au système, tous les chiffres d'utilisation qui en découlent sont fictifs. Cette seule étape permet généralement de faire varier le taux rapporté de plusieurs points, car les personnes considérées comme « sous-utilisées » s'avèrent simplement avoir été en congé.
- Catégorisez avant de couper. Une équipe à 65 % n'est pas paresseuse ; ses heures sont simplement allouées à des tâches que vous ne voyez pas. Identifiez honnêtement le travail non facturable pendant un mois avant de prendre la moindre décision. Suivre l'utilisation non facturable séparément du travail générateur de revenus permet de révéler où va réellement le temps. On découvre souvent que 20 % de la capacité est absorbée par des réunions internes, ce qui relève d'une décision d'organisation et non de performance.
- Rééquilibrez entre les équipes, pas au sein d'une même équipe. L'équipe surchargée et celle sous-utilisée coexistent généralement au sein de la même entreprise. La visibilité transversale vous permet de déplacer la charge de travail latéralement plutôt que de mettre la pression sur l'équipe déjà occupée pour qu'elle enregistre davantage d'heures, ce qui conduit à une allocation des ressources plus efficace, une meilleure répartition de la charge et une utilisation plus pertinente.
- Utilisez les prévisions pour anticiper les écarts, pas pour sanctionner le passé. Les 68 % du mois dernier sont déjà actés. Les 68 % du mois prochain sont encore négociables, à condition de les voir venir.
- Fixez des objectifs par indicateur. Environ 80 % de facturable, jusqu'à 90 % de planifié, et communiquez-le clairement afin que personne ne cherche à atteindre 100 % de quoi que ce soit. Il est utile ici de distinguer l'utilisation des ressources de l'utilisation de la capacité, car bien que liés, ces indicateurs ne sont pas interchangeables.
Après quelques cycles, les équipes constatent généralement ce que nous avons nous-mêmes observé : un rapport d'utilisation n'a jamais fait travailler personne davantage. Il vous montre simplement où le plan et la réalité divergent, et c'est dans cet écart que se trouvent les problèmes sur lesquels vous pouvez agir.
Si votre taux d'utilisation repose actuellement sur une feuille de calcul tenue par une seule personne et dont personne ne doute vraiment, sachez qu'ActivityTimeline propose un essai de 30 jours.
