Jira Cost Management : Comment Finances comble le manque

Jira Cost Management : Comment Finances comble le manque

Le suivi des coûts avec Jira seul reste incomplet. Découvrez comment le module Finances d’ActivityTimeline apporte une vision complète.

June 10, 2026
0
min de lecture
Jira Cost Management : Comment Finances comble le manque
Jira Cost Management : Comment Finances comble le manque
Daria Spizheva | Auteure du blog ActivityTimeline
Daria Spizheva
Content Marketing Manager
Dans cet article

Jira est l'un des outils de gestion de projet les plus utilisés au monde, et ce, pour de bonnes raisons. Il excelle dans le suivi des tâches, des sprints et de la progression des équipes. Mais lorsque les chefs de projet posent la question plus complexe — combien ce projet nous coûte-t-il réellement ? — Jira montre ses limites.

Jira ne dispose pas de fonctionnalités intégrées pour suivre les salaires des employés, les rémunérations ou les coûts de main-d'œuvre. Il n'a aucun moyen de distinguer les heures facturables des heures non facturables, aucun support natif pour les dépenses fixes d'un projet, et aucun rapport financier. Les équipes qui se fient uniquement à Jira pour le suivi des coûts n'ont qu'une vision partielle.

C'est là que le ActivityTimeline Finances module intervient. Conçu nativement sur Jira, il transforme vos données de suivi du temps existantes en un véritable système de gestion financière — sans vous obliger à changer d'outils ou à rapprocher manuellement des feuilles de calcul.

Pourquoi Jira seul ne suffit pas pour la gestion des coûts de projet

Jira suit l'effort. La finance suit l'argent. Ces deux aspects sont liés mais distincts.

Lorsque les équipes utilisent Jira pour enregistrer les heures passées sur des tâches, ces heures sont sans dimension ; la plateforme n'a aucune notion du coût de ces heures. Un ingénieur senior et un développeur junior enregistrant le même nombre d'heures apparaissent identiques dans Jira. La différence de coût peut être énorme.

Au-delà de la main-d'œuvre, les coûts réels d'un projet incluent les licences logicielles, les honoraires de sous-traitants, les frais de déplacement et d'autres dépenses fixes qui ne trouvent pas naturellement leur place dans un ticket Jira. Jira propose des champs personnalisés comme solution de contournement, et les équipes les créent souvent pour saisir des informations financières pour un projet spécifique, mais cela génère des données fragmentées et manuelles, difficiles à agréger et impossibles à exploiter de manière significative dans des rapports.

Les équipes s'appuient souvent sur des modules complémentaires de l' Atlassian Marketplace pour étendre Jira au suivi budgétaire et au reporting. Ces extras peuvent également introduire des coûts cachés par le biais de fonctionnalités payantes telles que des outils CRM ou de reporting.

Effectuer des analyses d'écart régulières, ou vérifier si les coûts réels correspondent aux prévisions budgétaires, est une bonne pratique en gestion de projet. Sans une couche financière dédiée, les utilisateurs de Jira ne peuvent tout simplement pas le faire au sein de la plateforme.

Le résultat est que les budgets de projet sont gérés dans des feuilles de calcul en parallèle de Jira, créant des doublons, des erreurs et des retards. ActivityTimeline Finances est conçu pour combler cette lacune.

À quoi sert concrètement ActivityTimeline Finances

ActivityTimeline Finances est un module de gestion financière intégré à ActivityTimeline, une application de planification des ressources pour Jira. Sa fonction principale est simple : il prend le travail que votre équipe enregistre déjà dans Jira et le convertit en données de coûts et de revenus en temps réel.

Summary overview of the Budget

Un Budget dans ActivityTimeline sert de conteneur financier associé à un ensemble spécifique de tâches Jira. Vous définissez cette portée à l'aide de projets Jira, d'épopées ou d'un filtre JQL enregistré, ainsi, que vous gériez un seul projet ou un programme inter-équipes, le module s'adapte.

Une fois un budget créé, le système calcule automatiquement trois chiffres financiers :

  • Budget (Prévu) : Le plafond monétaire que vous définissez, soit comme un montant manuel fixe, soit calculé à partir des estimations de tâches initiales.
  • Dépenses réelles : Le coût réel engagé — heures Jira enregistrées multipliées par le taux de coût applicable, plus toutes les dépenses fixes saisies manuellement.
  • Revenus réels : Les revenus générés — heures facturables multipliées par les taux de facturation, plus tous les éléments de revenus fixes que vous enregistrez.

Ce modèle à trois entités offre aux chefs de projet une vue complète des profits et pertes, et pas seulement un pourcentage d'achèvement des tâches.

ActivityTimeline Finances budget creation screen

Taux de main-d'œuvre et suivi du temps : Transformer les heures en argent

Labor rates configuration view

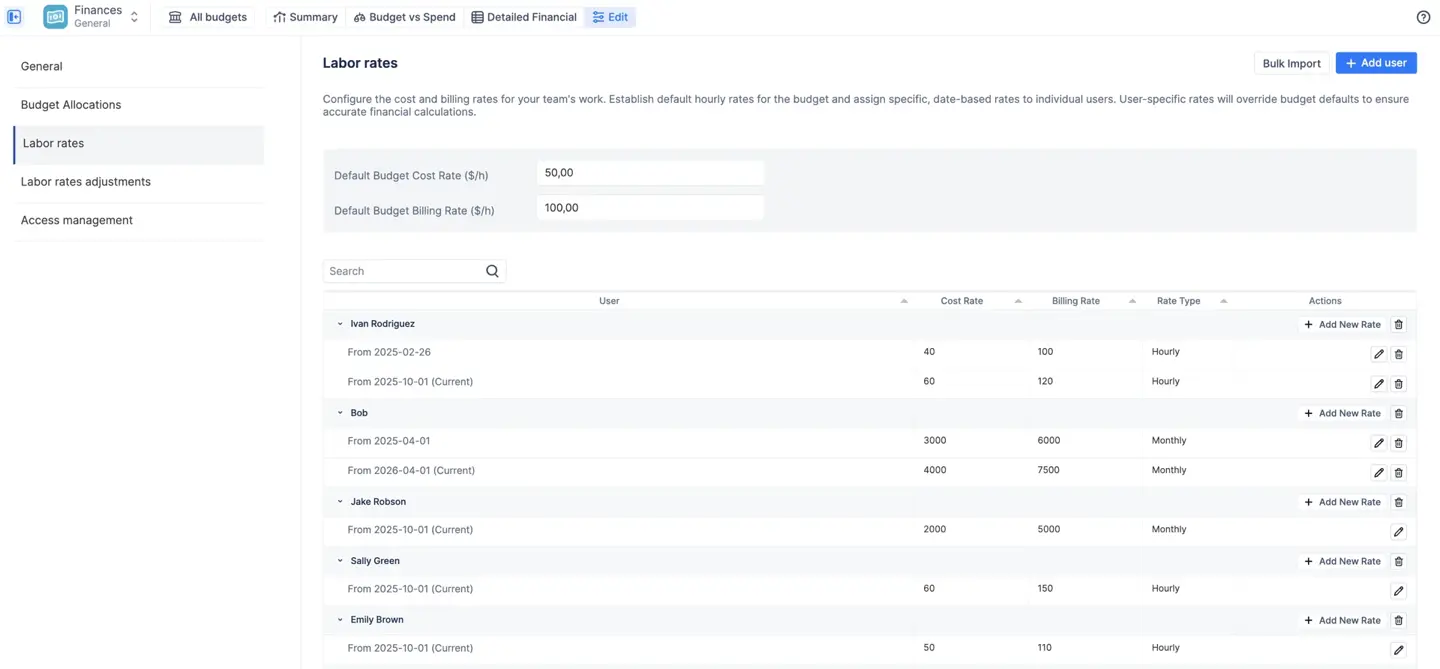

Le moteur qui assure la précision du suivi financier est le système de taux de main-d'œuvre. ActivityTimeline utilise une hiérarchie à trois niveaux pour déterminer quel taux horaire s'applique à chaque journal de travail :

  1. Taux par catégorie (priorité la plus élevée) — un taux lié à un type de travail spécifique, tel que « Support urgent » ou « Non facturable ». Vous pouvez les définir comme des montants fixes ou comme des multiplicateurs du taux de base d'un utilisateur.
  2. Taux utilisateur — un taux individuel attribué à un membre d'équipe spécifique.
  3. Taux budgétaire par défaut — le taux de repli pour toute personne sans taux spécifique attribué.

Cette hiérarchie gère la complexité financière que Jira ignore. Un développeur senior et un développeur junior représentent des coûts différents. Le travail d'urgence peut être facturé à un tarif majoré. Les réunions internes ne devraient pas gonfler vos revenus facturables. Le système de tarification gère tout cela automatiquement.

Le module prend également en charge les tarifs mensuels pour les employés salariés ou les forfaits fixes — un montant mensuel fixe qui est calculé au prorata des jours actifs du mois, indépendamment des heures enregistrées.

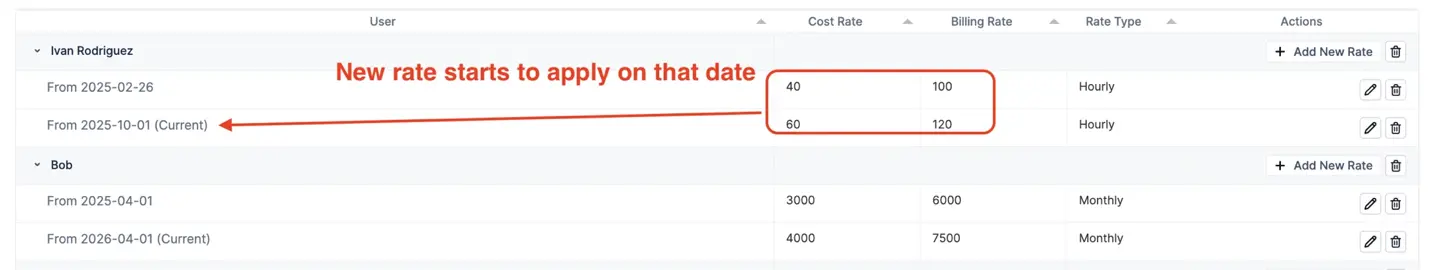

Une fonctionnalité essentielle ici est la datation effective. Lorsqu'un membre de l'équipe obtient une augmentation ou qu'un tarif contractuel change, vous ajoutez un nouveau tarif avec une date de début. Le système applique l'ancien tarif aux journaux de travail passés et le nouveau tarif pour l'avenir. Les données financières historiques restent exactes. C'est quelque chose qu'aucune approche basée sur des feuilles de calcul ne peut garantir de manière fiable.

Rate changes can be programmed

Allocations budgétaires : Planifier où va l'argent

Un budget total de 100 000 $ est un plafond, pas un plan. Une gestion efficace des coûts exige de savoir comment cet argent est censé être distribué — et ensuite de comparer ce plan à la réalité.

Les allocations budgétaires vous permettent de diviser votre budget total en objectifs selon n'importe quelle dimension disponible dans vos données Jira : Catégorie, Projet, Épopée, Composant ou Assigné. Vous pouvez définir des objectifs comme des montants fixes ou des pourcentages, et le système calcule automatiquement l'inverse. Elles prennent également en charge une allocation des coûts plus claire, par exemple en séparant les coûts directs en catégories de type CAPEX et OPEX là où des registres financiers standardisés sont nécessaires.

Budget allocations by position

Ces allocations alimentent ensuite le rapport Budget vs Dépenses — l'outil de comparaison stratégique du module. Le côté gauche du rapport montre votre plan ; le côté droit montre où l'argent va réellement, calculé automatiquement à partir des journaux de travail et des dépenses fixes.

Vous pouvez créer plusieurs répartitions d'allocations pour le même budget. Un seul budget peut être ventilé par Catégorie (Facturable vs Non-facturable) et séparément par Projet — et vous basculez entre les vues avec un simple menu déroulant.

Trois rapports pour chaque niveau de l'organisation

Une fois qu'un budget est en cours, ActivityTimeline génère trois rapports financiers distincts. Chacun répond à une question différente.

Tableau de bord récapitulatif

L'aperçu exécutif. En un coup d'œil, vous voyez six indicateurs clés : Budget actuel, Budget restant, Dépenses réelles, Dépenses prévues, Revenus réels et Revenus prévus. Un graphique de tendance cumulatif montre votre taux de consommation au fil du temps, avec une ligne en pointillés projetant où vous vous situerez à la fin du projet.

Summary report for finances in ActivityTimeline

Les prévisions sont établies à partir de données concrètes et planifiées — journaux de travail futurs déjà enregistrés, dépenses fixes récurrentes et tarifs utilisateurs mensuels — et non à partir d'estimations abstraites. Si la ligne des dépenses prévues dépasse votre ligne budgétaire, vous disposez d'un avertissement précoce visible.

Trois barres de progression en bas comparent côte à côte l'avancement des estimations, l'achèvement des tâches et la consommation des dépenses. Si vos dépenses sont à 80 % mais que l'achèvement des tâches est à 40 %, vous avez un problème — et ce rapport le rend impossible à ignorer.

Suivi budgétaire : Budget vs Dépenses

L'outil de comparaison stratégique. Ce rapport mérite d'être compris en profondeur, car il révèle un piège courant.

Une vue en graphique circulaire montre les dépenses proportionnelles par catégorie. Cela peut sembler sain même quand ce ne l'est pas : si votre allocation prévue pour le travail facturable était de 80 % et que les dépenses facturables réelles sont de 82 %, les proportions semblent correctes. Mais une vue en graphique à barres ajoute l'axe Y en montants monétaires — et peut révéler que les dépenses totales ont déjà dépassé l'ensemble du budget, même si les ratios semblent corrects.

Les deux vues sont disponibles avec un seul bouton bascule. N'en utiliser qu'une seule donne une image incomplète.

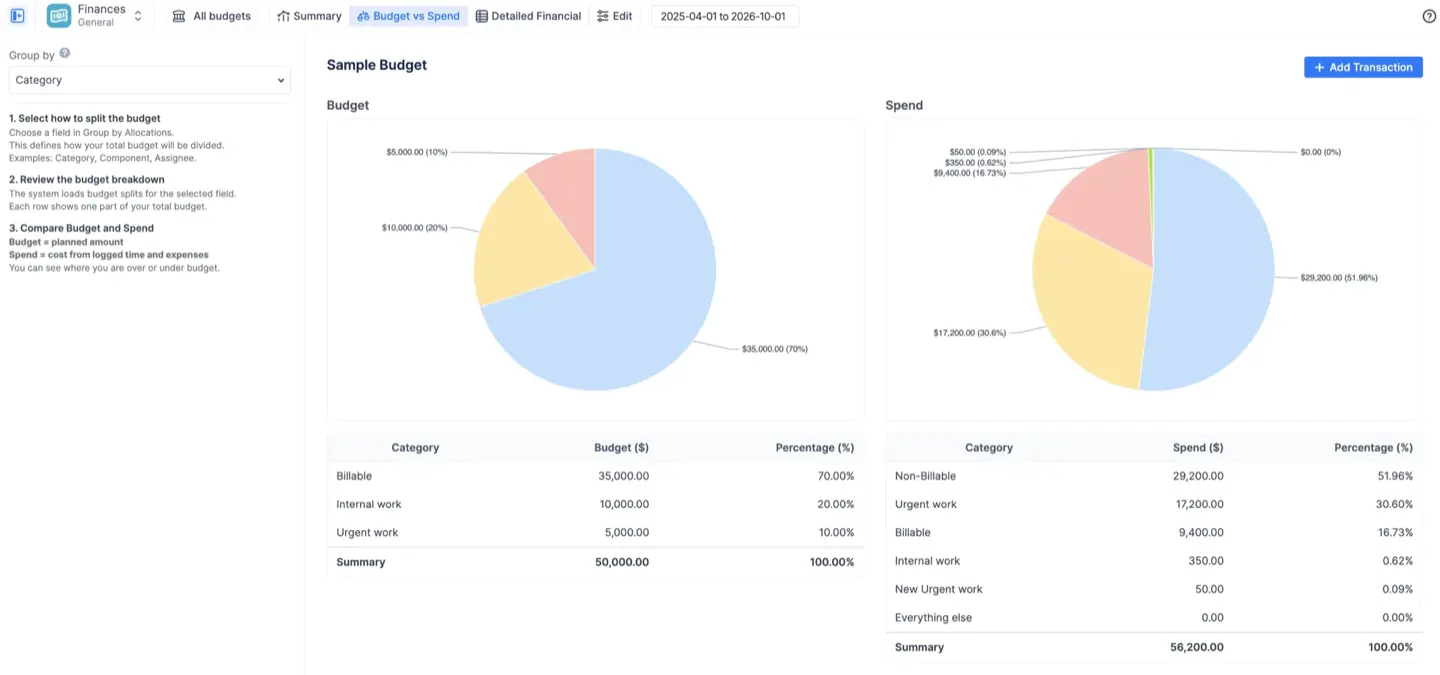

Budget vs Spend report

Rapport financier détaillé

Le grand livre auditable. Chaque heure enregistrée et chaque transaction manuelle apparaît comme un poste, avec le taux appliqué, le temps passé, et le coût et les revenus résultants clairement indiqués. Des modèles prédéfinis filtrent la vue instantanément : Coût de la main-d'œuvre, Coût hors main-d'œuvre, Revenu total, ou un Résumé combiné.

Ce rapport est la bonne source pour la facturation. Filtrez par Revenu total, définissez votre plage de dates et exportez vers Excel — vous disposez d'une ventilation claire, ligne par ligne, de chaque heure facturable et de chaque élément de revenu fixe, prête à être jointe à une facture client.

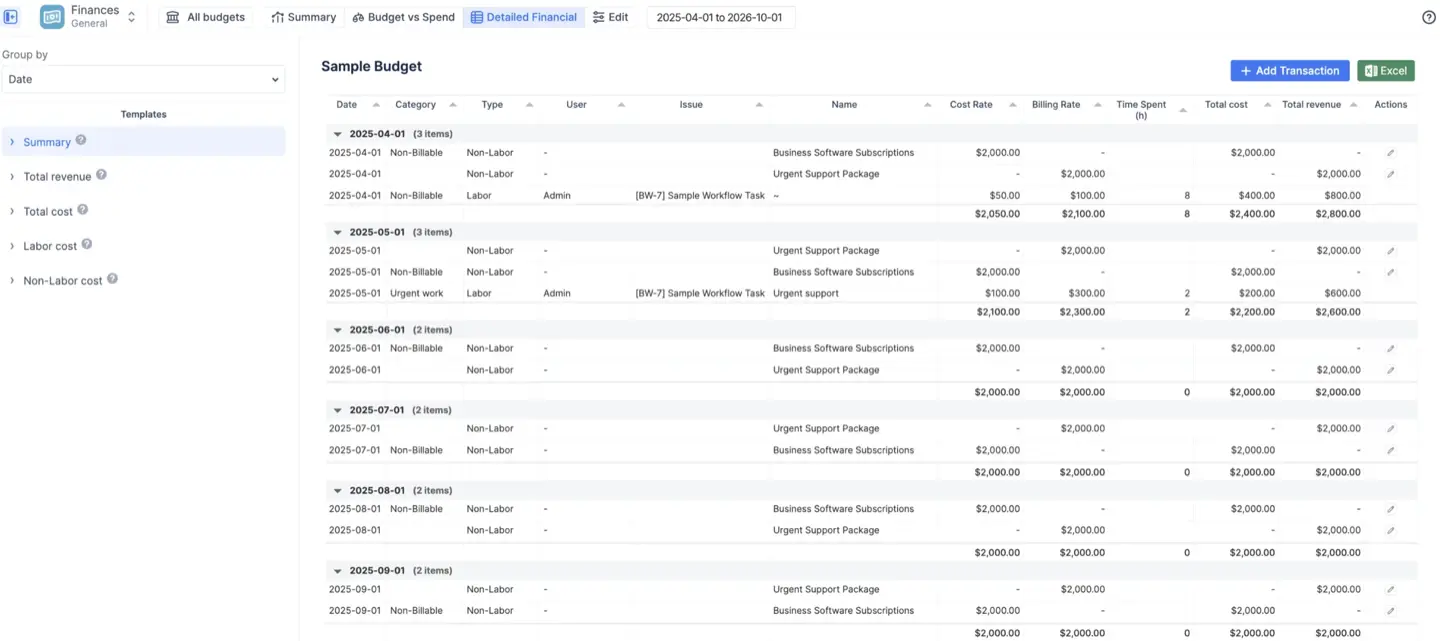

Detailed Financial Report with the "Total Revenue" template active

Transactions manuelles : Saisir les coûts inconnus de Jira

Toutes les dépenses de projet ne proviennent pas des heures enregistrées. Les licences logicielles, les frais de déplacement, les factures de sous-traitants, le matériel et les paiements d'étapes sont des coûts de projet réels auxquels aucun journal de travail Jira n'est associé.

La fonction de transactions manuelles vous permet de les enregistrer directement dans votre budget comme un élément de Dépense ou de Revenu. Chaque transaction a une date, un montant et une catégorie facultative — ce qui garantit qu'elle apparaît correctement dans votre rapport Budget vs Dépenses.

Les transactions peuvent également être configurées pour être récurrentes. Des frais d'hébergement de serveur mensuels, enregistrés une seule fois avec un modèle de récurrence, génèrent automatiquement des entrées futures qui apparaissent dans vos dépenses prévues. Cela rend vos projections financières bien plus fiables que les estimations basées uniquement sur la vélocité de l'équipe.

Vous pouvez lier une transaction à un problème Jira spécifique pour des pistes d'audit granulaires, ou la lier à un utilisateur — auquel cas la transaction est reclassée comme un élément de Main-d'œuvre, et non Hors main-d'œuvre. Ceci est important pour les équipes qui doivent inclure les primes, les honoraires fixes des sous-traitants ou les allocations dans le coût total d'un individu pour le projet.

Adding a Transaction in ActivityTimeline

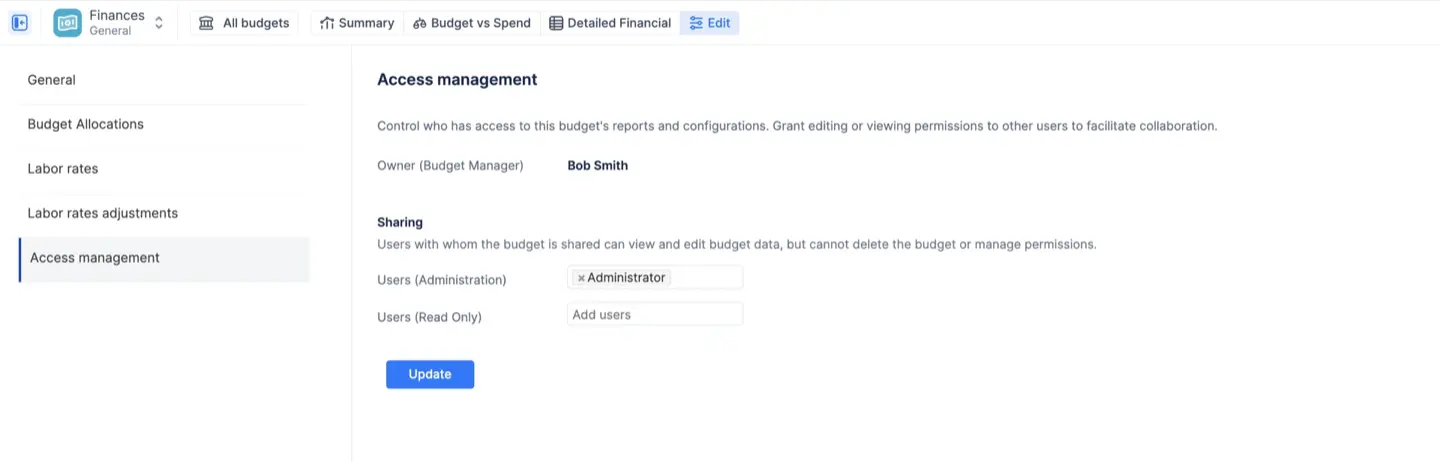

Contrôle d'accès : Protection des données financières sensibles

Les données financières sont sensibles. Tous les utilisateurs Jira travaillant sur un projet ne devraient pas voir ce que coûtent leurs coéquipiers.

ActivityTimeline Finances dispose d'un modèle d'accès en couches. Chaque budget a un seul Propriétaire (le créateur, dont le rôle est fixe), Administrateurs qui peuvent modifier les configurations et les transactions, et Lecture seule utilisateurs qui peuvent consulter les rapports et exporter les données, mais ne peuvent rien modifier.

  • Point essentiel : les parties prenantes en lecture seule peuvent voir les résultats des rapports financiers — coûts, revenus, taux de consommation — sans voir les grilles tarifaires sous-jacentes. Elles obtiennent les informations sur la santé du projet dont elles ont besoin pour prendre des décisions éclairées, sans être exposées à des données salariales sensibles.
  • Au niveau de l'organisation, le module Finances peut être restreint à une liste spécifique d'utilisateurs, contournant entièrement l'accès basé sur les rôles. Pour les entreprises où la supervision financière est confiée à une petite équipe (directeurs financiers, contrôleurs ou chefs de service), tous les autres utilisateurs ne voient aucun module Finances.
  • Un dernier niveau : ActivityTimeline reflète le propre système de permissions de Jira. Si un utilisateur n'a pas l'accès « Parcourir le projet » dans Jira pour un projet donné, il ne verra pas les données financières des journaux de travail de ce projet dans aucun budget — même s'il a eu accès au budget lui-même. Le périmètre de sécurité de Jira n'est jamais contourné.

Cas d'utilisation : quelle configuration convient à votre équipe

ActivityTimeline Finances est conçu pour s'adapter à différents modèles commerciaux sans nécessiter d'outils distincts.

  • Les agences de services et les cabinets de conseil l'utilisent pour suivre les marges facturables en comparant ce qu'ils paient à leur équipe avec ce qu'ils facturent aux clients, les tarifs par catégorie appliquant automatiquement une tarification premium aux travaux urgents ou spécialisés.
  • Les services internes l'utilisent pour un contrôle strict des coûts par rapport à un budget fixe accordé par la direction. Le suivi des revenus est souvent entièrement désactivé ; l'objectif est simplement de confirmer que la livraison reste dans les limites des dépenses approuvées.
  • Les entreprises de produits et de SaaS l'utilisent pour comprendre le coût réel de la création et de la maintenance d'un produit par rapport aux revenus d'abonnement qu'il génère, y compris les transactions de revenus mensuels récurrents.
  • Les chefs de projet à prix fixe l'utilisent en dissociant les heures des revenus, en définissant le montant du contrat comme une transaction de revenu fixe unique tout en continuant à suivre les coûts de main-d'œuvre internes pour surveiller la marge réelle réalisée.

Pour les travaux en cours sans date de fin précise, tels que les contrats de maintenance, les opérations de plateforme, l'informatique interne, des budgets peuvent être créés sans date de fin, accumulant des données financières indéfiniment.

Rejoignez +2500 personnes qui reçoivent une newsletter bimensuelle :
Invitations à des événements et webinaires
Conseils en matière de gestion de projet
< 0,3 % de désabonnement
Gratuit, pour toujours
Thank you! 🙏🏻
Your submission has been received!
Oops! Something went wrong while submitting the form.

Frequently Asked Questions

Qu'est-ce que le module ActivityTimeline Finances ?

ActivityTimeline Finances est un module de gestion financière intégré à ActivityTimeline, une application de planification des ressources pour Jira. Il convertit automatiquement les journaux de travail Jira en données de coûts et de revenus, et permet aux équipes de suivre les budgets de projet, les coûts de main-d'œuvre et les dépenses fixes à partir d'une interface unique.

Jira dispose-t-il d'une fonction de suivi des coûts intégrée ?

Non. Jira ne stocke pas les informations de salaire ou de taux horaire, ne peut pas distinguer les heures facturables des heures non facturables et ne calcule pas les coûts de projet. Le suivi des coûts dans Jira nécessite une application tierce ou une intégration, telle que ActivityTimeline Finances.

Comment ActivityTimeline calcule-t-il les coûts de main-d'œuvre ?

Les coûts de main-d'œuvre sont calculés en multipliant les heures Jira enregistrées par le taux horaire applicable. Le système applique une hiérarchie à trois niveaux : Taux de catégorie (priorité la plus élevée) → Taux utilisateur → Taux budgétaire par défaut. Les taux mensuels pour les employés salariés sont proratisés automatiquement en fonction des jours du mois.

Qu'est-ce que la datation effective dans ActivityTimeline Finances ?

La datation effective signifie que les modifications de taux s'appliquent à partir d'une date de début spécifique, sans recalculer les données historiques. Si un membre de l'équipe reçoit une augmentation le 1er juillet, ses journaux de travail passés conservent l'ancien taux, tandis que les nouveaux journaux de travail à partir du 1er juillet utilisent le taux mis à jour. Cela préserve l'exactitude historique.

Quelle est la différence entre un budget manuel et un budget basé sur les estimations ?

Un budget manuel est un montant fixe que vous saisissez, généralement utilisé lorsque la direction a approuvé un plafond financier spécifique. Un budget basé sur les estimations est calculé automatiquement en multipliant les estimations initiales de tous les problèmes Jira concernés par le taux de coût applicable, généralement utilisé par les équipes agiles qui élaborent des budgets de manière ascendante.

Puis-je suivre les coûts fixes qui ne sont pas liés aux journaux de travail Jira ?

Oui. Les transactions manuelles vous permettent d'enregistrer les dépenses fixes (licences logicielles, frais de déplacement, factures de sous-traitants) et les revenus fixes (paiements d'étapes, honoraires de rétention) directement dans votre budget. Elles sont incluses dans tous les rapports financiers, au même titre que les coûts de main-d'œuvre.

Comment fonctionne le rapport Budget vs Dépenses ?

Le rapport Budget vs Dépenses compare les objectifs de dépenses manuels que vous définissez (Allocations budgétaires) aux dépenses réelles et en temps réel de votre équipe. Il est disponible en mode graphique circulaire (vue proportionnelle) et en mode graphique à barres (vue en valeur absolue). Il est important d'utiliser les deux vues conjointement — la vue proportionnelle peut masquer les dépassements de budget que la vue absolue rend visibles.

Qui peut consulter les données financières dans ActivityTimeline ?

Chaque budget dispose de trois niveaux d'accès : Propriétaire (contrôle total et gestion des utilisateurs), Administrateur (peut modifier les configurations et les transactions) et Lecture seule (peut consulter tous les rapports et exporter les données, mais ne peut rien modifier). Les propres permissions de projet de Jira sont également appliquées — un utilisateur sans accès de navigation Jira à un projet ne verra pas les données financières de ce projet, même s'il a obtenu l'accès au budget.

Un projet Jira peut-il appartenir à plusieurs budgets ?

Oui. Un même projet Jira peut être suivi par plusieurs budgets — par exemple, un budget pour une phase de développement et un budget distinct pour une phase de maintenance. Chaque budget définit sa propre période et son propre périmètre de manière indépendante.

Comment sont calculées les dépenses prévisionnelles ?

Les dépenses prévisionnelles correspondent à la somme des dépenses réelles actuelles, augmentée de tous les coûts strictement planifiés pour l'avenir : les journaux de travail futurs déjà enregistrés, les transactions manuelles futures (y compris les récurrentes) et les tarifs mensuels d'utilisateurs projetés pour le reste de la période budgétaire. Elles ne reposent pas sur les estimations de tâches Jira.

Still have questions about ActivityTimeline? Get in touch
Votre flux de travail Jira le mieux organisé est à portée de clic
Commencez votre essai gratuit de 30 jours. Aucune carte de crédit n'est requise.
Planer | ActivityTimeline
